Allgemein
Ergebnisse der Terminrechnung sind u. a.:
-
früheste Anfangs-/Endtermine, späteste Anfangs-/Endtermine und kalkulierte Anfangs-/Endtermine auf Projektebene
-
früheste Anfangs-/Endtermine, späteste Anfangs-/Endtermine und kalkulierte Anfangs-/Endtermine auf Vorgangsebene
-
und, wenn Ressourcen bereits eingeplant sind, kalkulierte Anfangs-/Endtermine der zugeordneten Ressourcen sowie deren Einlastung und Kapazitätsabgleich.
Berechnung von Startterminen
Information
-
Es existieren der netzplantheoretische und der praktische Ansatz zur Bestimmung des Starts eines Vorgangsnachfolgers.
|

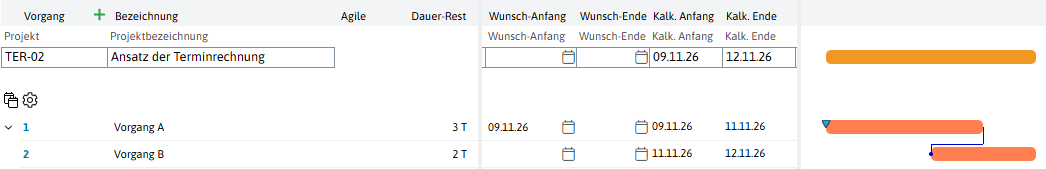

Netzplantheoretischer Ansatz
|
|

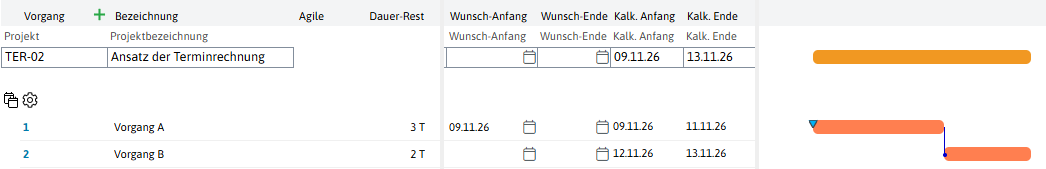

Praktischer Ansatz
|
-
In PLANTA Project
-
werden Vorgänge mit Dauer > 0 und EA-Beziehung nach dem praktischen Ansatz geplant, d.h. der Nachfolger beginnt am folgenden Arbeitstag
-
werden Vorgänge mit Dauer = 0 (z.B. Meilensteine) und EA-Beziehung auf folgende Weise geplant:
-
Ist die Dauer eines Vorgangs = 0, kann über den Modellparameter Anfang VG-Nachfolger + 1 T festgelegt werden, wann sein Nachfolger starten soll.
-
Hat der Nachfolger eines Vorgangs die Dauer = 0, startet der Nachfolger immer am selben Tag wie der Vorgang selbst.
-
-
Details
-
Auf Nicht-Arbeitstagen (Urlaub, Abwesenheit) liegende Wunsch- und Ist-Termine bleiben bestehen und werden bei der Berechnung der kalkulierten Termine berücksichtigt. Somit können Start- und Endtermine auch auf arbeitsfreien Tagen eingeplant werden. Die Dauer eines Vorgangs wird dennoch in Arbeitstagen ausgewiesen. Die Ressourcen werden nur an Arbeitstagen belastet.

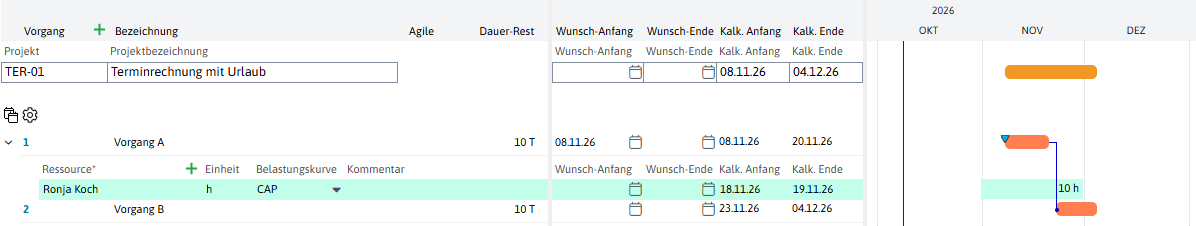

Beispiel
-
Der Vorgang-Wunsch-Anfang von Vorgang A liegt auf Sonntag, dem 08.11.26, einem arbeitsfreien Tag. Der Start von Vorgang A wird am Wunsch-Anfang kalkuliert.
-
Vorgang B hat keinen Wunsch-Termin, somit startet er am nächsten Arbeitstag.
-
Die Ressource Ronja Koch hat vom 09.11.26 bis 13.11.26 Urlaub. Sie wird innerhalb des Urlaubs nicht eingeplant.
