DT465 Anordnungsbeziehung
Die nachfolgend beschriebenen Anordnungsbeziehungs-Parameter sind in folgenden Modulen enthalten:
Terminplan (Projekt/Vorhaben) in der Modulvariante Terminplan komplett
Terminplan (Programm)
DI001200 Projekt-Nachfolger-ID
ID (technische) des Nachfolge-Projekts
DI057663 Projekt-Nachfolger
Fachliche ID des Nachfolge-Projekts
DI001647 Projekt-Nachfolger-Bezeichnung
Bezeichnung des Nachfolge-Projekts
DI001201 Vorgang-Nachfolger-ID
ID des Nachfolge-Vorgangs
DI058213 Vorgang-Nachfolger
ID (fachliche) des Nachfolge-Vorgangs
DI051840 Vorgang-Nachfolger-Bezeichnung
Bezeichnung des Nachfolge-Vorgangs
DI001203 Vorgänger
Technische ID des Vorgänger-Vorgangs
DI001206 AOB-Art
Anordnungsbeziehungs-Art | Abbildung | Erklärung |
|---|---|---|
Anfang-Anfang (AA) | ![]() | Vorgang B kann mit dem Anfang von Vorgang A beginnen. |
Anfang-Ende (AE) | ![]() | Der Anfang von Vorgang A ist Voraussetzung für das Ende von Vorgang B. |
Ende-Anfang (EA) | ![]() | Vorgang B kann erst nach Ende von Vorgang A beginnen.
|
Ende-Ende (EE) | ![]() | Das Ende von Vorgang A ist Voraussetzung für das Ende von Vorgang B. |
DI001216 Zeitabstand
Der Zeitabstand ist eine zeitliche Differenz zwischen dem Bezugspunkt des Vorgänger-Vorgangs und dem Bezugspunkt des Nachfolger-Vorgangs.
Details
Für Zeitabstände sind positive und negative Werte zugelassen:

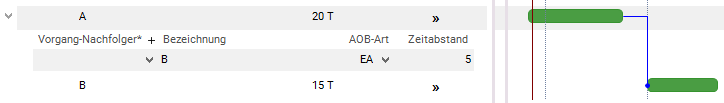

Positiver Zeitabstand: Anfang von Vorgang 2 = Ende von Vorgang 1 + Zeitabstand

Negativer Zeitabstand: Anfang von Vorgang 2 = Ende von Vorgang 1 - Zeitabstand. Dabei entsteht eine Überlappung zwischen Vorgängen.
Beispiel

Je nach Eintrag in der Checkbox AOB-Art % ist der Zeitabstand absolut (Checkbox deaktiviert) oder prozentual (Checkbox aktiviert).
Berechnung des prozentualen Zeitabstands:
100 x (absoluter) Zeitabstand/Vorgangsdauer (Vorgänger)
DI001489 Schlupf Gesamtpuffer
Der Schlupf Gesamtpuffer einer Anordnungsbeziehung ist die Zeitspanne, um die der Zeitabstand der Anordnungsbeziehung verändert werden kann, ohne dadurch die Gesamtpufferzeit der Nachfolger zu überschreiten. Er entspricht gedanklich einer "gesamten" Pufferzeit der Anordnungsbeziehung. Der freie Puffer eines Vorgangs ist demnach der minimale Schlupf aller Nachfolger-Anordnungsbeziehungen.
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
DI001497 AOB-Art %
Dieser Parameter definiert, ob Zeitabstand prozentual oder absolut berechnet werden soll. Der Zeitabstand errechnet sich aus der Dauer des Vorgangs.
Werte
: Abstand ist prozentual in Abhängigkeit der Dauer des Vorgängers
: Abstand ist absolut
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
DI001498 AOB min.
Minimalbedingungen schränken die frühesten Termine und Maximalbedingungen die spätesten Termine von Vorgängen ein.
Details

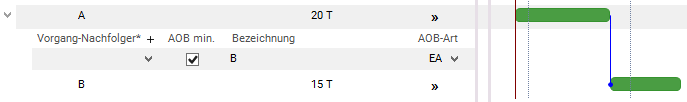

EA-Beziehung mit Minimalbedingung von Vorgang A nach Vorgang B bedeutet:
Vorgang B kann frühestens beginnen, wenn Vorgang A beendet ist.

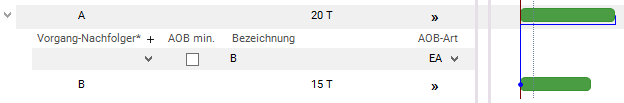

EA-Beziehung mit Maximalbedingung von Vorgang A nach Vorgang B bedeutet:
Vorgang B muss spätestens beginnen, wenn Vorgang A beendet ist.

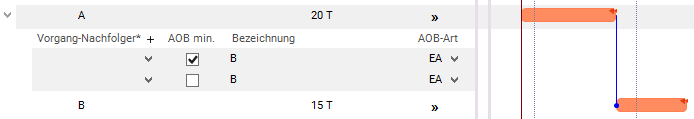

Kombinierte Minimal- und Maximalbedingung: Wird gleichzeitig eine Minimal- und eine Maximalbeziehung derselben AOB-Art zwischen zwei Vorgängen gesetzt, so werden die Vorgänge aneinander gekettet. Im Gegensatz zur Situation mit nur einer Minimalbeziehung ergibt sich in dieser Verkettung für die beiden Vorgänge A und B kein Puffer, obwohl ein Wunsch-Ende gesetzt ist.

Werte
- Minimalbedingung bei der Anordnungsbeziehung
- Maximalbedingung bei der Anordnungsbeziehung
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
DI007348 AOB-Kalender
Der AOB-Kalender wird für die Berechnung des Zeitabstands von Nachfolgeterminen berücksichtigt.
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
Siehe auch: Berücksichtigung verschiedener Kalender bei der Terminrechnung, Kalender anlegen
DI009342 Weiche AOB
Dieser Parameter definiert, ob die AOB hart oder weich sein soll.
Werte
- weiche AOB
Bei über weiche AOBs verbundenen Vorgängen werden die kalkulierten Termine so berechnet, als wären keine Anordnungsbeziehungen vorhanden.
Der Nachfolge-Vorgang bekommt jedoch die potenzielle Terminverschiebung (bei PLANTA "Nachfolger-Verschiebung" genannt) mit dem Vorgänger visualisiert.
Durch Verwendung einer weichen Anordnungsbeziehung bleiben die Termine erhalten. Die nötige Verschiebung wird angezeigt und muss manuell durch Verändern des Wunsch-Termins durchgeführt werden.
- harte AOB
Bei den harten AOB wird der Terminplan entsprechend den gesetzten AOBs berechnet. Die Wunsch-Termine werden nicht berücksichtigt.
Beispiel aus PLANTA project
Harte Anordnungsbeziehung mit EA0
Nachfolger folgt direkt auf Vorgänger.

Weiche Anordnungsbeziehung mit EA0
Termin des Nachfolgers erfolgt durch den gesetzten Wunschtermin.
Rote Kreise zeigen die Nachfolger-Verschiebung mit dem Vorgänger.

Weitere Informationen zu weichen AOB
Betroffene Dataitems
DI009342 Weiche AOB
= weich
= hart
bei Vorgängen: Vorgangstermine, bei den die weichen AOB berücksichtigt werden
DI009343 Frühester Anfang weich
DI009344 Frühestes Ende weich
DI009345 Spätester Anfang weich
DI009346 Spätestes Ende weich
DI009351 Anfang der Nachfolger-Verschiebung / DI009352 Ende der Nachfolger-Verschiebung
Berechnung bei Planung früh = J
Frühester Anfang weich <= Kalk. Anfang
Anfang der Nachfolger-Verschiebung = 0
Ende der Nachfolger-Verschiebung = 0
Frühester Anfang weich > Kalk. Anfang
Anfang der Nachfolger-Verschiebung = Kalk. Anfang
Ende der Nachfolger-Verschiebung = Frühester Anfang weich
Berechnung bei Planung früh = N
Spätester Anfang weich <= Kalk. Anfang
Anfang der Nachfolger-Verschiebung = 0
Ende der Nachfolger-Verschiebung = 0
Spätester Anfang weich > Kalk. Anfang
Anfang der Nachfolger-Verschiebung = Kalk. Anfang
Ende der Nachfolger-Verschiebung = Spätester Anfang weich
DI009353 Nachfolger-Verschiebung (Tage)
Nachfolger-Verschiebung (Tage) = 0, wenn Anfang der Nachfolger-Verschiebung = 0
bei Planung früh =J
Nachfolger-Verschiebung (Tage) = Frühester Anfang weich – Kalk. Anfang
bei Planung früh =N
Nachfolger-Verschiebung (Tage) = Spätester Anfang weich – Kalk. Anfang
bei Projekten: Projekttermine, bei den die weichen AOBs berücksichtigt werden
DI009347 Frühester Anfang weich
DI009348 Frühestes Ende weich
DI009349 Spätester Anfang weich
DI009350 Spätestes Ende weich
Balkensymbol
DI009354 Balken: Überlappung in der DT463
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
DI034652 Externer Vorgang
Der Parameter definiert, ob der Nachfolge-Vorgang ein externer Vorgang ist. Die Checkbox wird automatisch aktiviert (keine manuelle Bearbeitung möglich), wenn ein externer Nachfolge-Vorgang für einen Vorgang (im Modul Terminplan) ausgewählt wird.
Werte
- Der Nachfolge-Vorgang ist ein externer Vorgang
- Der Nachfolge-Vorgang ist kein externer Vorgang
Siehe auch: Externe Vorgänge
DI034669 Wunsch-Anfang
Der gewünschte Anfangstermin des Nachfolge-Vorgangs. Der Wert wird aus dem Wunsch-Anfang des Vorgangs in der DT463 ermittelt.
DI034670 Wunsch-Ende
Der gewünschte Endtermin des Nachfolge-Vorgangs. Der Wert wird aus dem Wunsch-Ende des Vorgangs in der DT463 ermittelt.
DI034675 Kalk. Anfang
Der kalkulierte Anfangstermin des Nachfolge-Vorgangs. Der Wert wird aus dem Kalk. Ende des Vorgangs in der DT463 ermittelt.
DI034676 Kalk. Ende
Der kalkulierte Endtermin des Nachfolge-Vorgangs. Der Wert wird aus dem Kalk. Ende des Vorgangs in der DT463 ermittelt.
DI034677 Ist-Anfang
Tatsächlicher Anfangstermin des Nachfolge-Vorgangs. Der Wert wird aus dem Ist-Anfang des entsprechenden Vorgangs in der DT463 ermittelt.
DI034678 Ist-Ende
Tatsächlicher Endtermin des Nachfolge-Vorgangs. Der Wert wird aus dem Ist-Ende des entsprechenden Vorgangs in der DT463 ermittelt.
DI034718 Meilenstein
In diesem Feld wird angezeigt, ob der Nachfolge-Vorgang ein normaler Vorgang, ein Meilenstein oder ein Mastermeilenstein ist.
Kein Eintrag: normaler Vorgang
1: Meilenstein
2: Mastermeilenstein
DI034728 Balken Vorgang Kalk. Termine (DT465)
Balken für die kalkulierten Termine des Nachfolge-Vorgangs
DI057798 Balken Wunsch-Termine
Balken für die Wunsch-Termine des Nachfolge-Vorgangs
DI058217 Bezeichnung übergeordneter Vorgang
Bezeichnung des übergeordneten Vorgangs des Nachfolge-Vorgangs
Hinweis
- Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet werden.
DI058219 PSP-Code
Hier wird Projektstrukturplan-Code des Nachfolge-Vorgangs angezeigt
Hinweis
Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann bei Bedarf vom Benutzer eingeblendet werden.
