Project and Portfolio Management
Version 27 Version 26 39.5.25 39.5.23 39.5.22 39.5.21 39.5.20 39.5.19 39.5.18 39.5.17 German English
Version 27 Version 26 39.5.25 39.5.23 39.5.22 39.5.21 39.5.20 39.5.19 39.5.18 39.5.17 German English

Berechnung der Termine

Allgemein

Ergebnisse der Terminrechnung sind u. a.:

Berechnung von Startterminen

Information

  • Es existieren der netzplantheoretische und der praktische Ansatz zur Bestimmung des Starts eines Vorgangsnachfolgers.

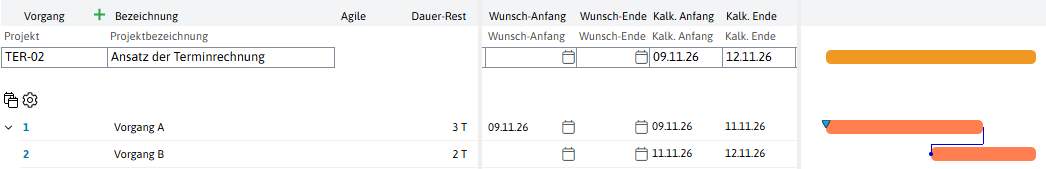

Netzplantheoretischer Ansatz
Der Nachfolger beginnt am selben Tag, an dem der Vorgänger endet.

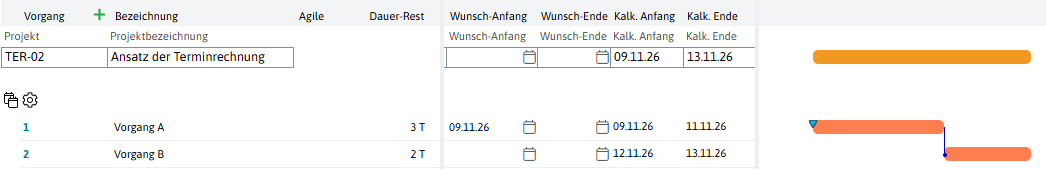

Praktischer Ansatz
Der Nachfolger beginnt erst am nächsten Tag.

  • In PLANTA Project

    • werden Vorgänge mit Dauer > 0 und EA-Beziehung nach dem praktischen Ansatz geplant, d.h. der Nachfolger beginnt am folgenden Arbeitstag

    • werden Vorgänge mit Dauer = 0 (z.B. Meilensteine) und EA-Beziehung auf folgende Weise geplant:

      • Ist die Dauer eines Vorgangs = 0, kann über den Modellparameter Anfang VG-Nachfolger + 1 T festgelegt werden, wann sein Nachfolger starten soll.

      • Hat der Nachfolger eines Vorgangs die Dauer = 0, startet der Nachfolger immer am selben Tag wie der Vorgang selbst.

Details

  • Auf Nicht-Arbeitstagen (Urlaub, Abwesenheit) liegende Wunsch- und Ist-Termine bleiben bestehen und werden bei der Berechnung der kalkulierten Termine berücksichtigt. Somit können Start- und Endtermine auch auf arbeitsfreien Tagen eingeplant werden. Die Dauer eines Vorgangs wird dennoch in Arbeitstagen ausgewiesen. Die Ressourcen werden nur an Arbeitstagen belastet.

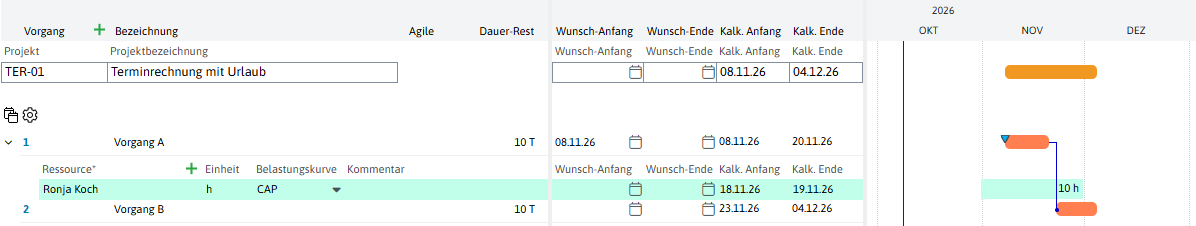

Beispiel

  • Der Vorgang-Wunsch-Anfang von Vorgang A liegt auf Sonntag, dem 08.11.26, einem arbeitsfreien Tag. Der Start von Vorgang A wird am Wunsch-Anfang kalkuliert.

  • Vorgang B hat keinen Wunsch-Termin, somit startet er am nächsten Arbeitstag.

  • Die Ressource Ronja Koch hat vom 09.11.26 bis 13.11.26 Urlaub. Sie wird innerhalb des Urlaubs nicht eingeplant.
