DT465 Anordnungsbeziehung

Nachfolgend findet man Beschreibungen einzelner Parameter der Anordnungsbeziehungen.

DI001200 Projekt-Nachfolger-ID

ID (technische) des Nachfolge-Projekts

DI057663 Projekt-Nachfolger

Fachliche ID des Nachfolge-Projekts

Der Parameter kann in folgendem Modul von Benutzern mit Änderungsrechten bearbeitet werden:

DI001647 Projekt-Nachfolger-Bezeichnung

Bezeichnung des Projekt-Nachfolgers

DI001201 Vorgang-Nachfolger-ID

ID des Nachfolge-Vorgangs

DI058213 Vorgang-Nachfolger

ID (fachliche) des Nachfolge-Vorgangs

Der Parameter kann in folgendem Modul von Benutzern mit Änderungsrechten bearbeitet werden:

DI051840 Vorgang-Nachfolger-Bezeichnung

Bezeichnung des Nachfolge-Vorgangs

DI001203 Vorgänger

Technische ID des Vorgänger-Vorgangs

DI001206 AOB-Art

Anordnungsbeziehungs-Art

Werte:

  • AA: Anfang-Anfang (Vorgang A kann mit dem Anfang von Vorgang B beginnen)
  • AE: Anfang-Ende (Der Anfang von Vorgang A ist Voraussetzung für das Ende von Vorgang B)
  • EA: Ende-Anfang (Vorgang B kann erst nach Ende von Vorgang A beginnen)
  • EE: Ende-Ende (Das Ende von Vorgang A ist Voraussetzung für das Ende von Vorgang B)

Der Parameter kann in folgendem Modul von Benutzern mit Änderungsrechten bearbeitet werden:

DI001216 Zeitabstand

Der Zeitabstand ist eine zeitliche Differenz zwischen dem Bezugspunkt des Vorgänger-Vorgangs und dem Bezugspunkt des Nachfolger-Vorgangs.

Details

  • Für Zeitabstände sind positive und negative Werte zugelassen:

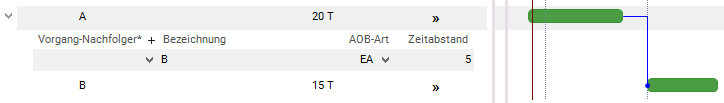

    • Positiver Zeitabstand: Anfang von Vorgang 2 = Ende von Vorgang 1 + Zeitabstand

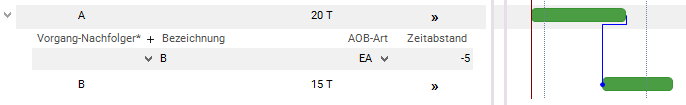

    • Negativer Zeitabstand: Anfang von Vorgang 2 = Ende von Vorgang 1 - Zeitabstand. Dabei entsteht eine Überlappung zwischen Vorgängen.

Beispiel

  • Je nach Eintrag in der Checkbox AOB-Art % ist der Zeitabstand absolut (Checkbox deaktiviert) oder prozentual (Checkbox aktiviert).
    • Berechnung des prozentualen Zeitabstands:
      • 100 x (absoluter) Zeitabstand/Vorgangsdauer (Vorgänger)

Der Parameter kann in folgendem Modul von Benutzern mit Änderungsrechten bearbeitet werden:

DI001489 Schlupf Gesamtpuffer

Der Schlupf Gesamtpuffer einer Anordnungsbeziehung ist die Zeitspanne, um die der Zeitabstand der Anordnungsbeziehung verändert werden kann, ohne dadurch die Gesamtpufferzeit der Nachfolger zu überschreiten. Er entspricht gedanklich einer "gesamten" Pufferzeit der Anordnungsbeziehung. Der freie Puffer eines Vorgangs ist demnach der minimale Schlupf aller Nachfolger-Anordnungsbeziehungen.

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.

DI001497 AOB-Art %

Dieser Parameter definiert, ob Zeitabstand prozentual oder absolut berechnet werden soll. Der Zeitabstand errechnet sich aus der Dauer des Vorgangs.

Werte

  • : Abstand ist prozentual in Abhängigkeit der Dauer des Vorgängers
  • : Abstand ist absolut

Der Parameter kann in folgenden Modulen von Benutzern mit Änderungsrechten bearbeitet werden:

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.

DI001498 AOB min.

Minimalbedingungen schränken die frühesten Termine und Maximalbedingungen die spätesten Termine von Vorgängen ein.

Details

  • EA-Beziehung mit Minimalbedingung von Vorgang A nach Vorgang B bedeutet:

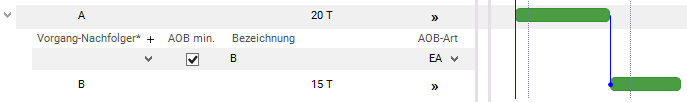

    • Vorgang B kann frühestens beginnen, wenn Vorgang A beendet ist.

  • EA-Beziehung mit Maximalbedingung von Vorgang A nach Vorgang B bedeutet:

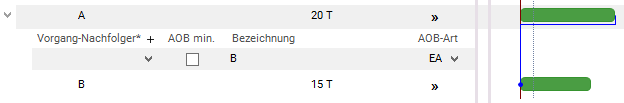

    • Vorgang B muss spätestens beginnen, wenn Vorgang A beendet ist.

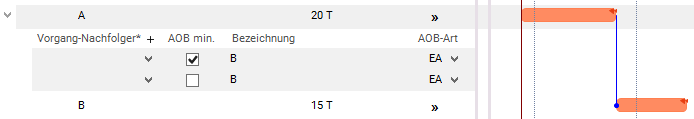

  • Kombinierte Minimal- und Maximalbedingung: Wird gleichzeitig eine Minimal- und eine Maximalbeziehung derselben AOB-Art zwischen zwei Vorgängen gesetzt, so werden die Vorgänge aneinander gekettet. Im Gegensatz zur Situation mit nur einer Minimalbeziehung ergibt sich in dieser Verkettung für die beiden Vorgänge A und B kein Puffer, obwohl ein Wunsch-Ende gesetzt ist.

Werte

  • - Minimalbedingung bei der Anordnungsbeziehung
  • - Maximalbedingung bei der Anordnungsbeziehung

Der Parameter kann in folgenden Modulen von Benutzern mit Änderungsrechten bearbeitet werden:

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.

DI007348 AOB-Kalender

Der AOB-Kalender wird für die Berechnung des Zeitabstands von Nachfolgeterminen berücksichtigt.

Der Parameter kann in folgenden Modulen von Benutzern mit Änderungsrechten bearbeitet werden:

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.
Siehe auch: Berücksichtigung verschiedener Kalender bei der Terminrechnung, Kalender anlegen

DI009342 Weiche AOB

Dieser Parameter definiert, ob die AOB hart oder weich sein soll.

Werte

  • - weiche AOB
    • Bei über weiche AOBs verbundenen Vorgängen werden die kalkulierten Termine so berechnet, als wären keine Anordnungsbeziehungen vorhanden.
    • Der Nachfolge-Vorgang bekommt jedoch die potenzielle Terminverschiebung (bei PLANTA "Überlappung" genannt) mit dem Vorgänger visualisiert.
    • Durch Verwendung einer weichen Anordnungsbeziehung bleiben die Termine erhalten. Die nötige Verschiebung wird angezeigt und muss manuell durch Verändern des Wunsch-Termins durchgeführt werden.
  • - harte AOB
    • Bei den harten AOB wird der Terminplan entsprechend den gesetzten AOBs berechnet. Die Wunsch-Termine werden nicht berücksichtigt.

Beispiel aus PLANTA project

  • Harte Anordnungsbeziehung mit EA0
    • Nachfolger folgt direkt auf Vorgänger.

  • Weiche Anordnungsbeziehung mit EA0
    • Termin des Nachfolgers erfolgt durch den gesetzten Wunschtermin.
    • Rote Kreise zeigen die Überlappung mit dem Vorgänger.

Weitere Informationen zu weichen AOB

Betroffene Dataitems

Balkensymbol

Der Parameter kann in folgenden Modulen von Benutzern mit Änderungsrechten bearbeitet werden:

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.

DI034652 Externer Vorgang

Der Parameter definiert, ob der Nachfolge-Vorgang ein externer Vorgang ist.

Werte

  • - Der Nachfolge-Vorgang ist ein externer Vorgang
  • - Der Nachfolge-Vorgang ist kein externer Vorgang

Hinweis

  • Die Checkbox wird automatisch aktiviert (keine manuelle Bearbeitung möglich), wenn ein externer Nachfolge-Vorgang für einen Vorgang (im Modul Terminplan) ausgewählt wird.
Siehe auch: Externe Vorgänge

DI034669 Wunsch-Anfang

Der gewünschte Anfangstermin des Nachfolge-Vorgangs

Details

  • Der Wert wird aus dem Wunsch-Anfang des Vorgangs in der DT463 übernommen.

DI034670 Wunsch-Ende

Der gewünschte Endtermin des Nachfolge-Vorgangs

Details

  • Der Wert wird aus dem Wunsch-Ende des Vorgangs in der DT463 übernommen.

DI034675 Kalk. Anfang

Der kalkulierte Anfangstermin des Nachfolge-Vorgangs

Details

  • Der Wert wird aus dem Kalk. Ende des Vorgangs in der DT463 übernommen.

DI034676 Kalk. Ende

Der kalkulierte Endtermin des Vorgangs des Nachfolge-Vorgangs

Details

  • Der Wert wird aus dem Kalk. Ende des Vorgangs in der DT463 übernommen.

DI034677 Ist-Anfang

Tatsächlicher Anfangstermin des Nachfolge-Vorgangs

Details

  • Der Wert wird aus dem Ist-Anfang des entsprechenden Vorgangs in der DT463 ermittelt.

DI034678 Ist-Ende

Tatsächlicher Endtermin des Vorgang-Nachfolgers

Details

  • Der Wert wird aus dem Ist-Ende des entsprechenden Vorgangs in der DT463 ermittelt.

DI034718 Meilenstein

In diesem Feld wird angezeigt, ob der Nachfolge-Vorgang ein normaler Vorgang, ein Meilenstein oder ein Mastermeilenstein ist.

  • Kein Eintrag: normaler Vorgang
  • 1: Meilenstein
  • 2: Mastermeilenstein

DI034728 Balken Vorgang Kalk. Termine (DT465)

Balken für die kalkulierten Termine des Nachfolge-Vorgangs

DI057798 Balken Wunsch-Termine

Balken für die Wunsch-Termine des Nachfolge-Vorgangs

DI058217 Bezeichnung übergeordneter Vorgang

Bezeichnung des übergeordneten Vorgangs des Nachfolge-Vorgangs

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann vom Benutzer bei Bedarf eingeblendet  werden.

DI058219 PSP-Code

Hier wird Projektstrukturplan-Code des Nachfolge-Vorgangs angezeigt

Hinweis

  • Das entsprechende Datenfeld ist standardmäßig ausgeblendet und kann bei Bedarf vom Benutzer eingeblendet werden.
