Projekt- und Portfoliomanagement
Version 27 Version 26 39.5.25 39.5.23 39.5.22 39.5.21 39.5.20 39.5.19 39.5.18 39.5.17 German English
Version 27 Version 26 39.5.25 39.5.23 39.5.22 39.5.21 39.5.20 39.5.19 39.5.18 39.5.17 German English

Tutorial: Hybride Planung mit PLANTA project und pulse

Einleitung

Ziel dieses Tutorials

  • Erstanwender sollen die Funktionalität und den Umgang mit der PLANTA-Hybrid-Methode erlernen.

Bitte beachten Sie:

  • Alle Übungen bauen auf den PLANTA-Demodaten auf. Diese müssen zuvor installiert sein.

  • Für das Hybrid-Tutorial muss ein PLANTA pulse-System eingerichtet und mit PLANTA project verbunden worden sein.

    • Die IP-Adresse des pulse-Systems bitte beim Administrator erfragen.

  • Die in diesem Tutorial verwendeten Screenshots dienen der exemplarischen Darstellung und können vom tatsächlichen Layout im Programm abweichen.

Informationen

  • PLANTA-Hybrid ist eine Methode, die es ermöglicht, klassisches und agiles Projektmanagement gemeinsam zur Planung und Steuerung von Projekten anzuwenden.

    • PLANTA project bietet zahlreiche Möglichkeiten für klassisches Projektmanagement, z.B. detaillierte Ressourcen- und Terminplanung, Budgetberechnung und Erstellung von Statusberichten.

    • PLANTA pulse hält dank seiner Flexibilität vielseitige Optionen für agiles Projektmanagement innerhalb der Teams bereit, z.B. Aufgabenverwaltung, Daten- und Informationsaustausch und übersichtliche Zeiterfassungsfunktion.

      • Detailliertere Beschreibungen der Funktionsweise von PLANTA pulse können der PLANTA pulse-Dokumentation entnommen werden, z.B. dem Pulse-Tutorial.

  • Somit werden durch PLANTA-Hybrid die Vorteile des agilen Projektmanagements in PLANTA pulse mit denen des klassischen Projektmanagements in PLANTA project kombiniert.

    • In PLANTA project erfolgen bei diesem Konzept die grobe Planung der Projektvorgänge, die Ressourcenzuordnung, die Fortschrittsüberwachung und die Auswertung des Projekts durch den Projektleiter.

    • In PLANTA pulse erfolgen die nähere Planung, die Steuerung der Durchführung der einzelnen Vorgänge durch die Teams sowie die Erfassung der Arbeitszeiten.

PLANTA project: Projekterfassung und Grobplanung

Projekterstellung und Ressourcenzuordnung

Aufgabe

  • Der Multiprojektmanager Georg Hart möchte mit der PLANTA-Hybrid-Methode ein neues IT-Projekt planen.

  • Dafür erstellt er dieses Projekt zunächst in PLANTA project und nimmt die Ressourcenzuordnung vor.

Vorgehensweise

  • Den PLANTA project-Client aufrufen.

  • Login mit dem Benutzernamen "r41" von Georg Hart.

  • Die Schaltfläche Neues Projekt betätigen oder im Benutzermenü Multiprojektmanagement → Projektplanung → Neues Projekt auswählen.

  • Eine Projektbezeichnung vergeben (z.B. "IT-Projekt Pulse").

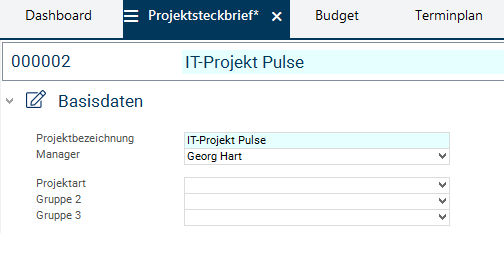

  • Georg Hart wird automatisch in das Feld Manager eingetragen. Da er der verantwortliche Projektmanager des neuen Projekts sein soll, den Eintrag nicht verändern.

  • Speichern. Ergebnis:

  • In das Modul Terminplan wechseln.

  • Die Abfrage Möchten Sie einen Terminplan einkopieren? mit Ja bestätigen.

  • Im Modul Terminplan kopieren aus der Listbox die Terminplanvorlage A1.1 Standardplan IT-Projekt mit Sprints auswählen.

  • Die Schaltfläche Terminplan kopieren betätigen.

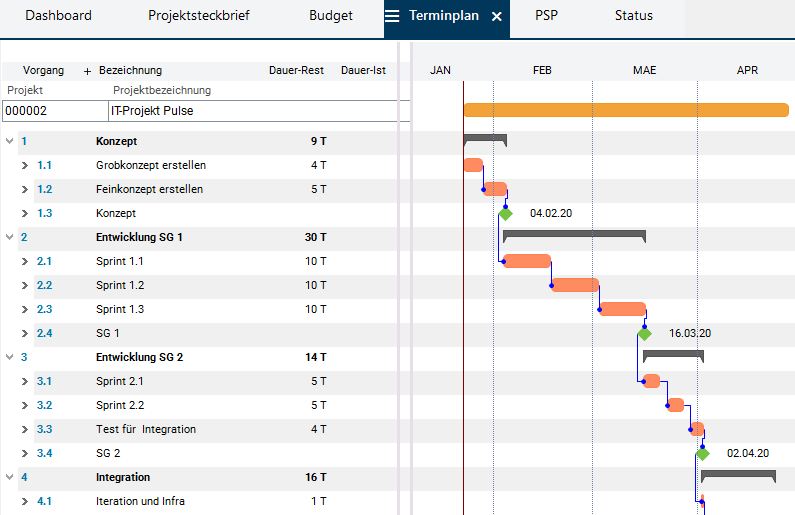

  • Ergebnis:

  • Mit Rechtsklick auf den Vorgang Sprint 1.1 das Kontextmenü öffnen und den Eintrag Ressourcen zuordnen auswählen.

    • Das Modul Ressourcen zuordnen öffnet sich.

    • Die Checkboxen der Ressourceneinträge Daniela Müller, Ronja Koch und Herbert Huber aktivieren.

    • Die Schaltfläche Ausgewählte zuordnen betätigen.

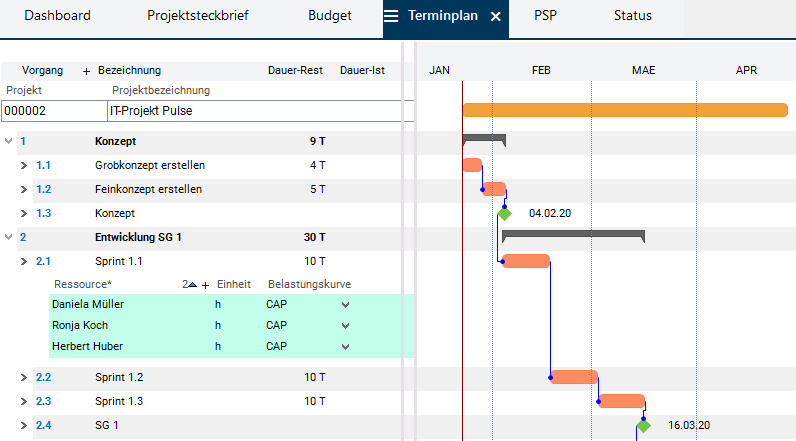

  • Speichern. Das Ergebnis im Terminplan:

Vorbereitung des Projekts für die Synchronisation

Informationen

  • Damit das Projekt mit einem Fremdsystem wie PLANTA pulse verbunden werden kann, muss es zur Bearbeitung freigegeben worden sein. Ist das Projekt gesperrt, erscheint eine Fehlermeldung bei dem Versuch, dem Projekt ein Fremdsystem zuzuweisen.

Aufgabe

  • Georg Hart möchte das Projekt IT-Projekt Pulse zur Bearbeitung freigeben und eine Verbindung des Projekts zu dem Fremdsystem PLANTA pulse einrichten, damit anschließend eine Synchronisation durchgeführt werden kann.

Vorgehensweise

  • Speichern. Das Projekt ist nun zur Bearbeitung freigegeben.

Synchronisation

Aufgabe

  • Die grobe Planung in PLANTA project ist abgeschlossen und das Projekt IT-Projekt Pulse wurde für die Synchronisation vorbereitet. Georg Hart möchte nun das Projekt und den Projektvorgang Sprint 1.1 mit PLANTA pulse verbinden und synchronisieren, damit die agile Detailplanung beginnen kann.

Die Synchronisation
  • Bei der initialen Synchronisation werden

    • für das Projekt aus PLANTA project ein entsprechendes Projekt in PLANTA pulse angelegt und

    • für den ausgewählten Vorgang ein entsprechendes Board in PLANTA pulse angelegt, auf dem die Aufgaben geplant werden können, die in diesem Vorgang anfallen.

  • Sind dem zu synchronisierenden Vorgang in PLANTA project Ressourcen zugeordnet, werden auf dem entsprechenden Board in PLANTA pulse dieselben Personen als Board-Mitglieder zugeordnet.

  • Die anschließende Synchronisierung der geänderten Daten in einem bereits synchronisierten Vorgang erfolgt automatisch direkt nach Speichern der Änderungen.

  • In umgekehrter Richtung läuft die Synchronisation ebenfalls automatisch ab. Werden neue Mitglieder in Boards hinzugefügt oder Stunden in PLANTA pulse erfasst, werden diese automatisch nach PLANTA project übernommen. Dies gilt jedoch nicht für das Löschen der Objekte in PLANTA pulse. Werden z. B. Board-Mitglieder von Boards entfernt oder Stundenrückmeldungen gelöscht, werden Informationen darüber nicht an PLANTA project übermittelt.

  • Detaillierte Informationen darüber, welche Daten in welche Richtung synchronisiert werden und welche Restriktionen gelten, finden Sie unter Synchronisierung geplanter Daten in PLANTA-Hybrid.

Projekt synchronisieren

Vorgehensweise

  • Im Modul Projektsteckbrief  im Bereich Attribute/Parameter aus der Listbox Fremdsystem den Eintrag PLANTA pulse auswählen.

  • Speichern. PLANTA pulse ist dem Projekt nun als Fremdsystem zugewiesen.

  • Sobald die Synchronisation abgeschlossen ist, wird eine Meldung angezeigt, die darüber informiert, ob die Synchronisation erfolgreich verlaufen ist oder ob Probleme aufgetreten sind.

    • Sollte die Synchronisation des Projekts nicht erfolgreich verlaufen sein, können die Ursachen im Synchronisationsprotokoll unter Weitere... → Hybrid-Protokoll eingesehen werden.

Vorgang synchronisieren

  • Ins Modul Terminplan wechseln.

  • Im Schaltflächen-Bereich den PLANTA-Button pulseSynchronisation.png betätigen.

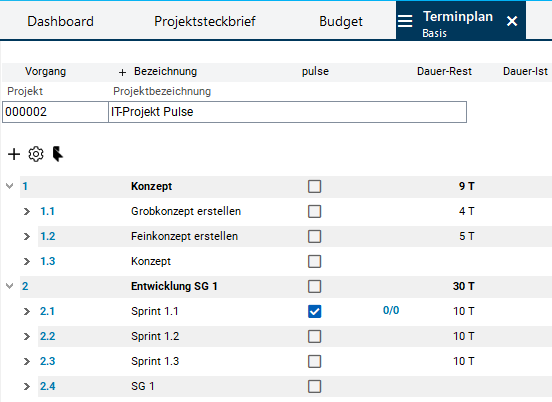

  • Es erscheint die Spalte pulse, in der einzelne Vorgänge durch Aktivierung der entsprechenden Checkbox für die Synchronisierung ausgewählt werden können.

    • Bitte beachten Sie, dass (Master)Meilensteine und Sammelvorgänge nicht mit PLANTA pulse synchronisiert werden können.

  • In der Zeile des Vorgangs Sprint 1.1 die Checkbox pulse aktivieren.

  • Sobald die Synchronisation abgeschlossen ist, wird eine Meldung angezeigt, die darüber informiert, ob die Synchronisation erfolgreich verlaufen ist oder ob Probleme aufgetreten sind.

Synchronisationsergebnisse prüfen

Vorgehensweise

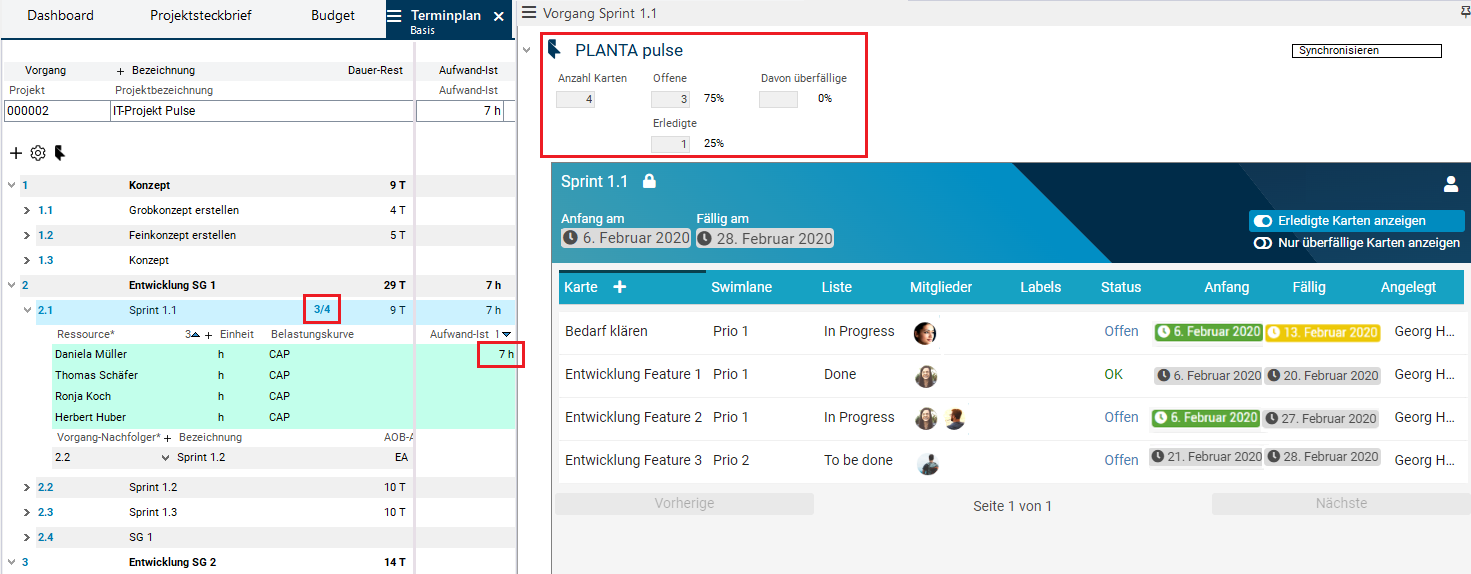

  • Ist die Synchronisation erfolgreich verlaufen, erscheint in der Tab-Leiste ein neues Tab pulse-Boards, das ein Widget beinhaltet, in dem PLANTA pulse-Sicht enthalten ist, sodass man PLANTA pulse-Daten einsehen und bearbeiten kann, ohne zu pulse wechseln zu müssen.  Wenn man dennoch in die pulse-App wechseln möchte, kann man dies über das App-Wechsel-Symbol WechselAppSymbol-DB18.png am unteren linken Rand des Widgets tun.

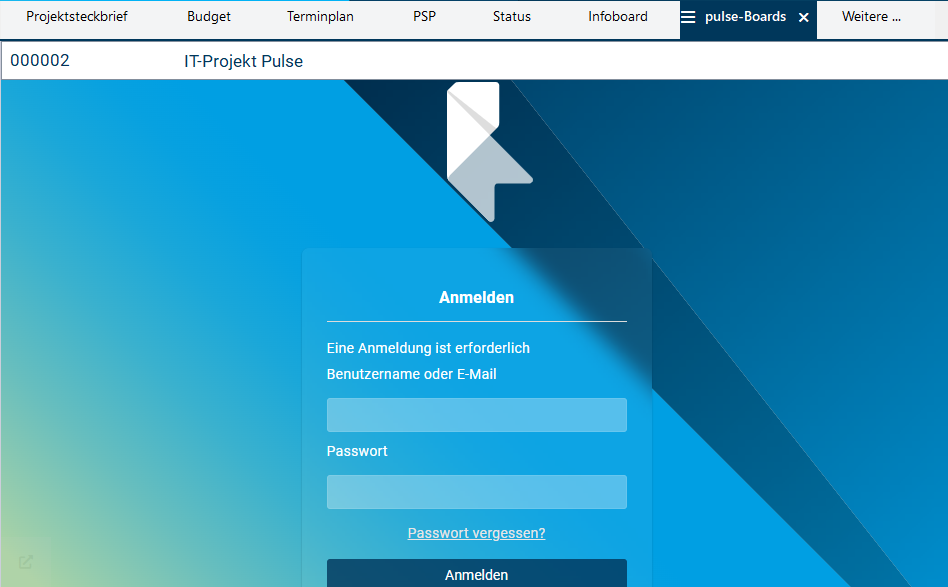

  • Zunächst muss man sich hier mit den pulse-Daten für Georg Hart anmelden: r41 und Passwort 123456.

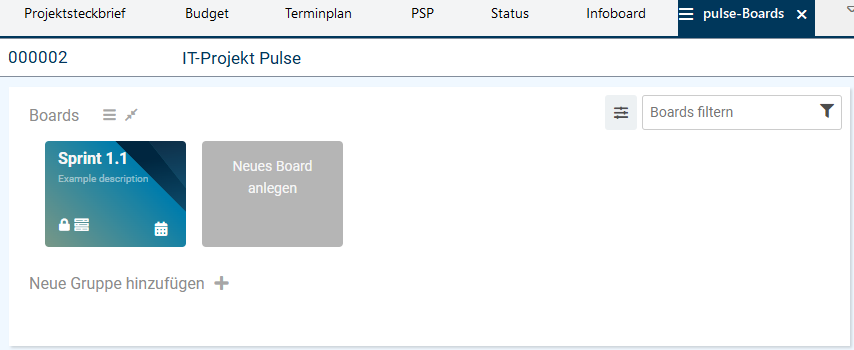

  • Für den synchronisierten Vorgang Sprint 1.1 wurde ein Board in PLANTA pulse angelegt.

    • Die Bezeichnung des pulse-Boards entspricht der Bezeichnung des Vorgangs in PLANTA project.

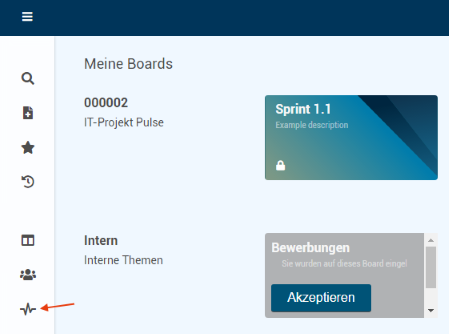

  • Auf die Board-Karte klicken, um das Board zu öffnen.

PLANTA pulse: Vorgangs-Detailplanung

  • Ein Board ist eine Planungseinheit in PLANTA pulse, die entweder als selbständige Einheit direkt in PLANTA pulse erstellt werden kann, oder, wenn mit der PLANTA-Hybrid-Methode gearbeitet wird, das Ergebnis der Synchronisierung eines Vorgangs aus PLANTA project ist.

  • Der aus PLANTA project synchronisierte Vorgang kann in PLANTA pulse detaillierter geplant werden, indem er in einzelne Aufgaben unterteilt wird, die in Form von Karten auf dem Board gesammelt und verwaltet werden.

  • Der Form nach ähnelt ein Board einer Pinnwand und eine Karte einem Notizzettel.

  • Um eine möglichst detaillierte Planung zu erlauben, können beliebig viele Karten auf einem Board angelegt werden. Der Übersichtlichkeit halber können Karten daher mittels Listen (senkrecht) und Swimlanes (waagerecht) geordnet werden.

Beispiel für ein Board in PLANTA pulse

  • Bei der Erstsynchronisation eines Vorgangs aus PLANTA project wird in das neu erstellte Board in PLANTA pulse ein Board-Template einkopiert, das bereits eine Standard-Listen-Gliederung enthält. Diese kann im späteren Arbeitsverlauf beliebig verändert und angepasst werden.

Mitglieder einsehen

  • Mit Klick auf das Pfeil-Symbol << am rechten Board-Rand die Sidebar öffnen.

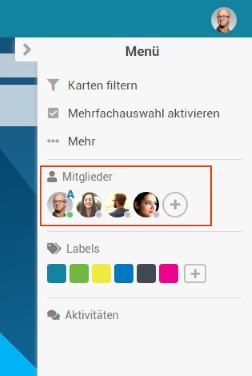

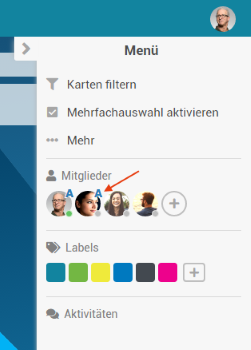

  • Im Bereich Mitglieder werden die Avatarbilder der Board-Mitglieder aufgeführt: ganz links Avatar von Georg Harts, daneben die Mitarbeiter, die Sprint 1.1 in PLANTA project als Ressourcen zugewiesen wurden.

    • Da Georg Hart in PLANTA project als Manager des Projekts eingetragen ist, wurde er bei der Synchronisation automatisch zum Board-Administrator, gekennzeichnet durch ein blaues A oben rechts am Avatarbild.

    • Die anderen Mitarbeiter sind normale Board-Mitglieder.

Siehe auch: Detaillierte Beschreibungen der Rollen und Berechtigungen von Board-Mitgliedern und der Board-Oberfläche

Anpassung des Teams

Aufgabe

  • Georg Hart möchte der Projektmitarbeiterin Ronja Koch Administratorrechte geben, damit sie ihn im Projektmanagement unterstützen kann.

Vorgehensweise

  • Die rechte Sidebar öffnen.

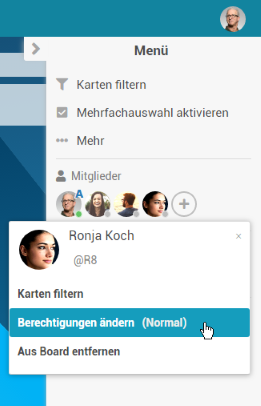

  • Im Bereich Mitglieder durch Klick auf den Avatar von Ronja Koch ein Menü aufrufen und den Eintrag Berechtigungen ändern auswählen.

  • Den Eintrag Admin auswählen.

  • Ergebnis: Ronja Koch wird nun wie Georg Hart als Board-Administrator geführt.

Aufgabe

  • Georg Hart möchte einen weiteren Mitarbeiter, Thomas Schäfer, als neues Team-Mitglied auf das Board einladen.

Vorgehensweise

  • In der rechten Sidebar im Bereich Mitglieder die Schaltfläche

     betätigen.

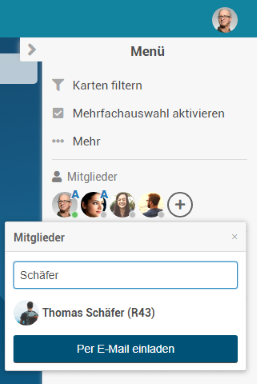

    • Eine Pop-up-Box öffnet sich. Den Namen oder das Kürzel von Thomas Schäfer (R43) eingeben bzw. aus der Listbox auswählen.

  • Die Einladung mit Klick auf den Listboxeintrag von Thomas Schäfer bzw. die Schaltfläche Per E-Mail einladen verschicken.

  • Thomas Schäfer wird per E-Mail über die Einladung informiert und sein Avatar erscheint im Bereich Mitglieder des Boards.

  • Zugriff auf das Board erhält er, sobald er die Einladung akzeptiert.

Details

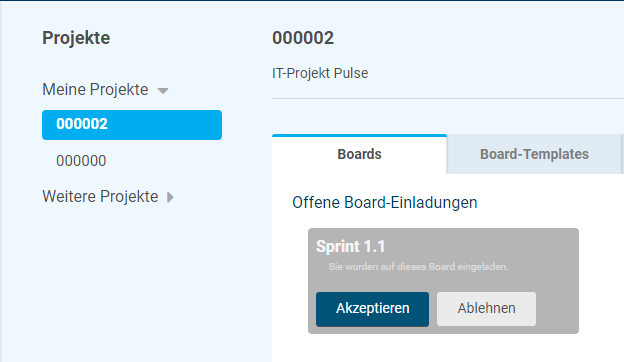

  • Öffnet Thomas Schäfer das nächste Mal PLANTA pulse, sieht er im Tab Boards des Projekts IT-Projekt Pulse das Board von Sprint 1.1, auf das er eingeladen wurde.

    • Die Board-Karte ist grau hinterlegt und mit dem Hinweis Sie wurden auf dieses Board eingeladen versehen.

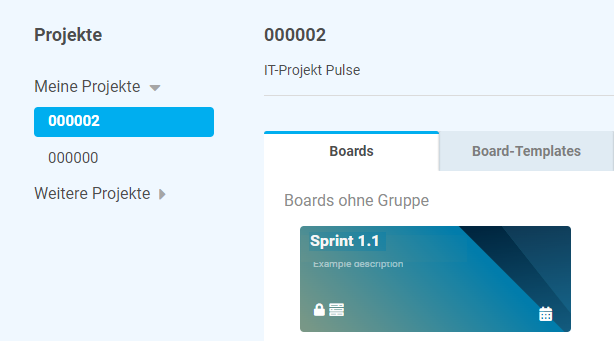

  • Durch Betätigen der Schaltfläche Akzeptieren nimmt er die Einladung an.

    • Die Board-Karte färbt sich ein und Thomas Schäfer kann auf das Board zugreifen.

Hinweis

  • Sobald in PLANTA pulse ein neues Mitglied zum Vorgangs-Board hinzugefügt wurde, erscheint es aufgrund der automatischen Datensynchronisation des Vorgangs zwischen PLANTA project und PLANTA pulse auch in project als eine Vorgangsressource.

  • Die neu zugeordnete Ressource wird in PLANTA project im Terminplan des Projekts nach Betätigen der Schaltfläche  Aktualisieren/Zurücksetzen sichtbar.

Anpassung der Board-Gliederung

Informationen

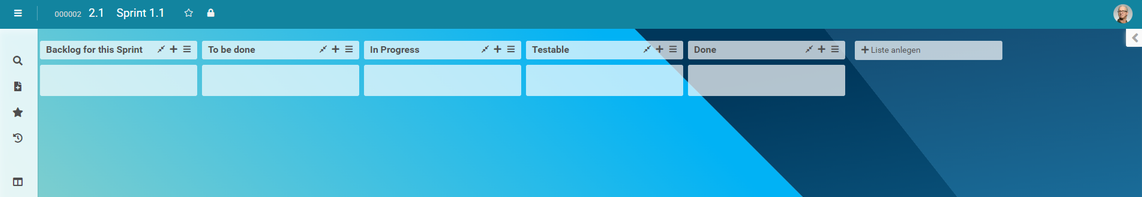

  • Im Board Sprint 1.1 sind aufgrund des hinterlegten Templates bereits defaultmäßig definierte Listen enthalten: Backlog for this Sprint, To be done, In Progress etc.

  • Swimlanes werden noch nicht angezeigt.

Aufgabe

  • Georg Hart möchte die Gliederung von Board Sprint 1.1 folgendermaßen anpassen:

    • Die nicht benötigte Liste Backlog for this Sprint löschen,

    • Swimlanes einblenden,

    • die erste Swimlane in Prio 1 umbenennen und eine Swimlane mit der Bezeichnung Prio 2 einfügen.

Vorgehensweise

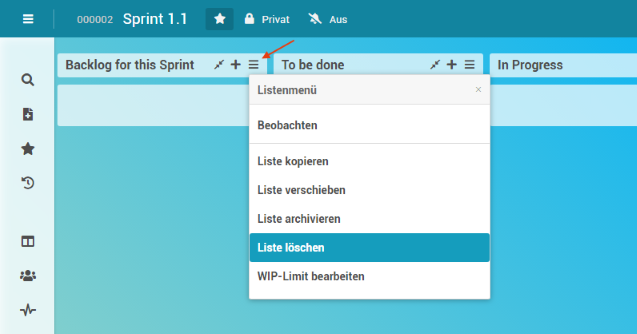

  • In der Überschriftenzeile der Liste Backlog for this Sprint die Schaltfläche SchaltflaecheModulvarianten.png betätigen, um das Listenmenü zu öffnen.

  • Den Eintrag Liste löschen auswählen.

  • Die Meldung Liste löschen? mit Klick auf die Schaltfläche Löschen bestätigen.

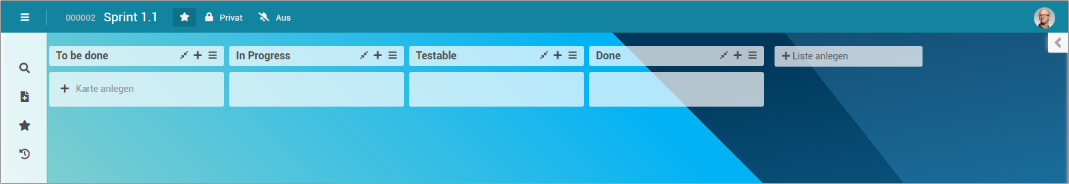

  • Ergebnis: Die Liste wurde entfernt.

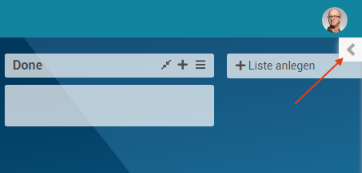

  • Um Swimlanes einzublenden, die Sidebar am rechten Rand des Boards öffnen und den Eintrag Mehr auswählen.

  • Das Board-Menü öffnet sich.

  • Den Eintrag Board-Ansicht ändern auswählen.

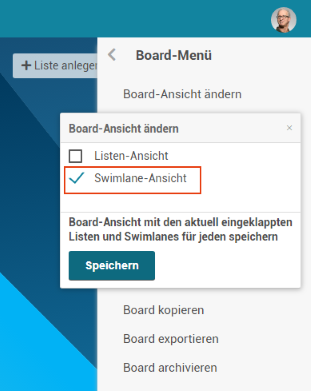

  • Die Checkbox auf dem Eintrag Swimlane-Ansicht aktivieren.

  • Speichern.

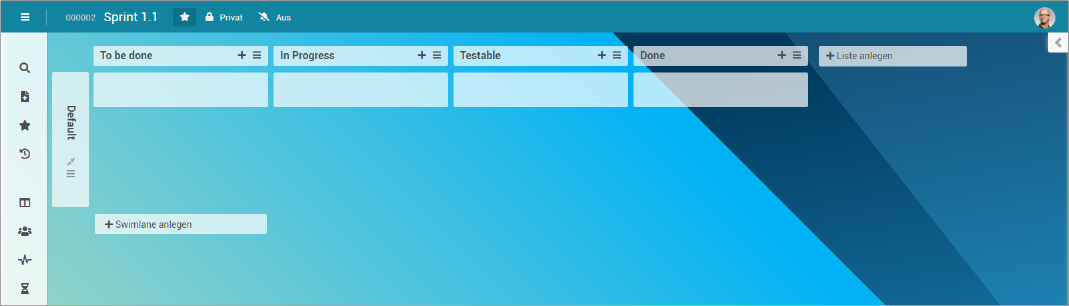

  • Ergebnis: Die Überschrift der vorhandenen Swimlane Default und die Schaltfläche + Swimlane anlegen erscheinen.

  • Auf die Überschrift der Swimlane Default klicken.

    • Die neue Bezeichnung Prio 1 eingeben.

    • Speichern.

  • Auf die Schaltfläche + Swimlane anlegen klicken.

    • Der neu angelegten Swimlane die Überschrift Prio 2 geben.

    • Speichern.

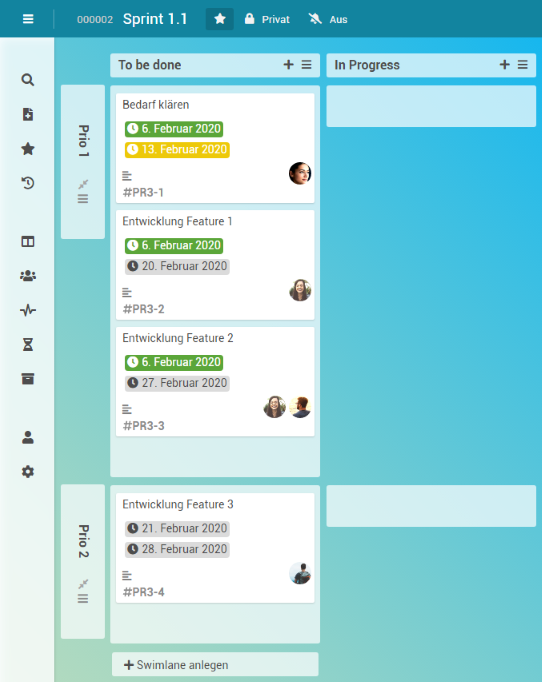

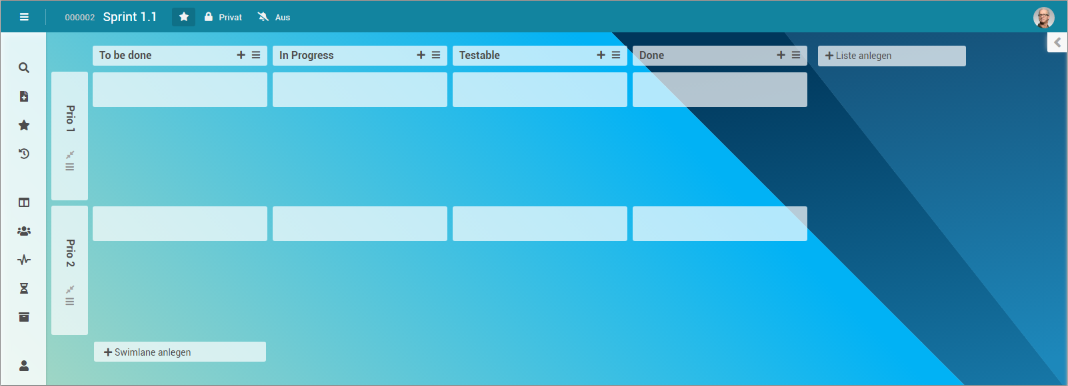

  • Ergebnis:

Erstellung von Karten für einzelne Aufgaben

Aufgabe

  • Auf dem Board Sprint 1.1 möchte Georg Hart in der Liste To be done Karten für folgende Aufgaben anlegen und ihnen Board-Mitglieder zuweisen:

    • Bedarf klären

    • Entwicklung Feature 1

    • Entwicklung Feature 2

    • Entwicklung Feature 3

Vorgehensweise

  • Neben der Listenbezeichnung To be done auf das +-Symbol klicken. Alternativ die Schaltfläche + Karte anlegen betätigen, die im unteren Bereich der Liste erscheint, sobald die Maus darüberfährt.

  • Eine Kartenbezeichnung vergeben, z.B. "Bedarf klären".

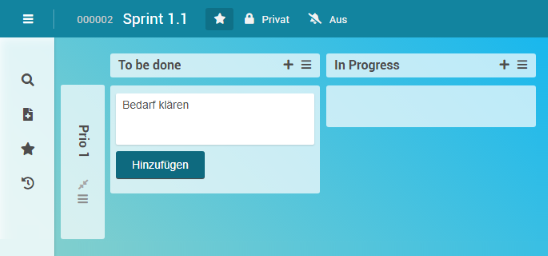

  • Die Schaltfläche Hinzufügen oder die Taste ENTER betätigen.

  • Auf diese Art weitere Karten für die Entwicklung von Features 1-3 anlegen.

Aufgabe

  • Georg Hart möchte nun den Karten Board-Mitglieder zuweisen, die für die Erledigung der entsprechenden Aufgaben zuständig sein sollen:

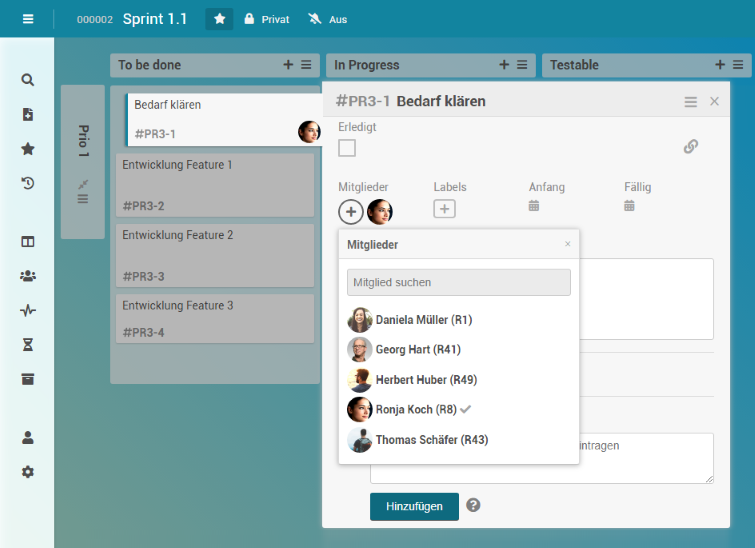

    • Ronja Koch für Bedarf klären

    • Daniela Müller für Entwicklung Feature 1

    • Daniela Müller und Herbert Huber für Entwicklung Feature 2

    • Thomas Schäfer Entwicklung Feature 3

Vorgehensweise

  • Mit Klick auf die Karte Bedarf klären die Detailansicht öffnen.

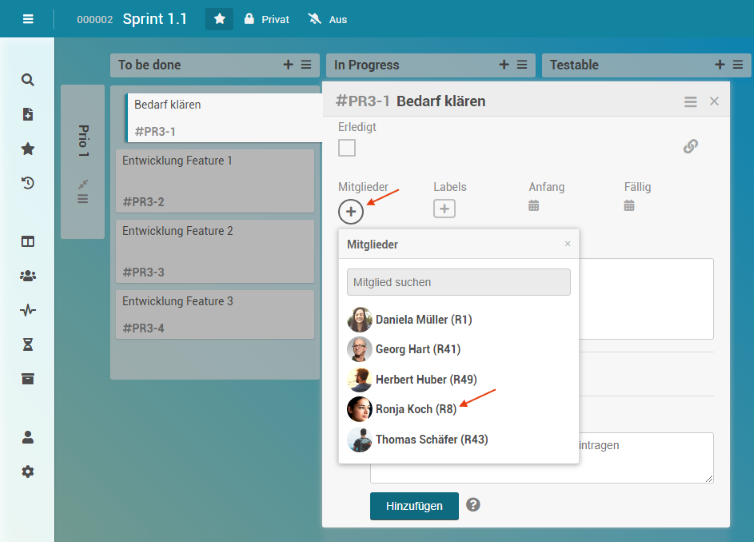

  • Auf der Karte die Schaltfläche ButtonMitgliederHinzufgen.png im Bereich Mitglieder betätigen und Ronja Koch auswählen.

  • Ein Häkchen erscheint hinter Ronja Kochs Namen und ihr Avatar wird in der Detailansicht der Karte angezeigt.

  • Den anderen Karten die jeweiligen Board-Mitglieder zuweisen

Ein Board-Mitglied kann einer Karte auch zugewiesen werden, indem sein Avatar mittels Drag&Drop von der Sidebar auf die Karte gezogen wird.

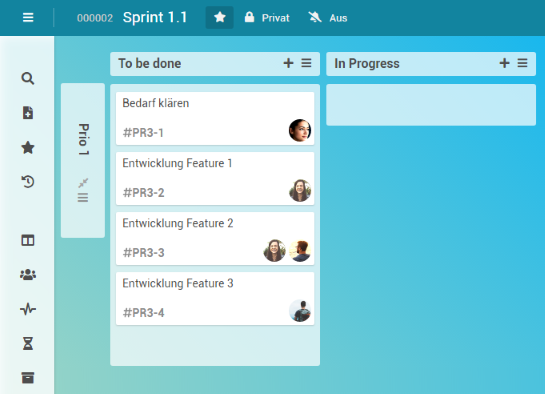

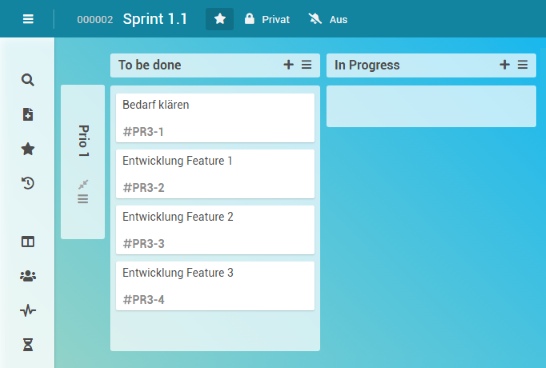

  • Ergebnis:

Aufgabe

  • Georg Hart entscheidet, dass das Feature 3 im Vorgang Sprint 1.1 eine niedrige Priorität hat. Um dies im Vorgangs-Board abzubilden, verschiebt er die Karte Entwicklung Feature 3 in die Swimlane Prio 2.

Vorgehensweise

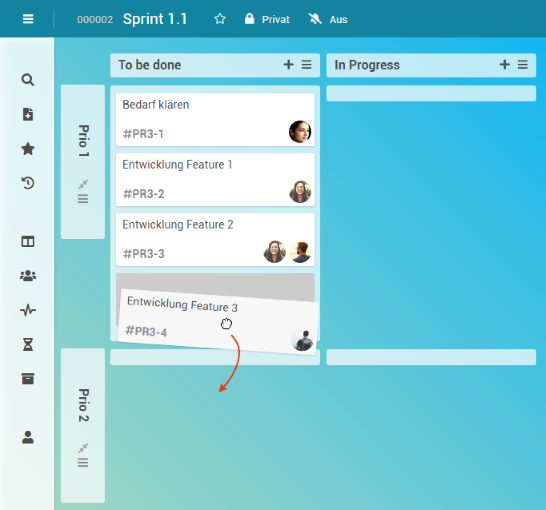

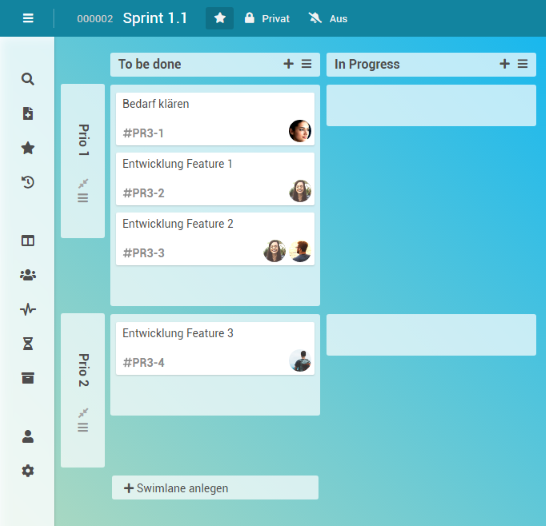

  • Die Karte Entwicklung Feature 3 mit gedrückter linker Maustaste (Drag&Drop) in die Swimlane Prio 2 verschieben.

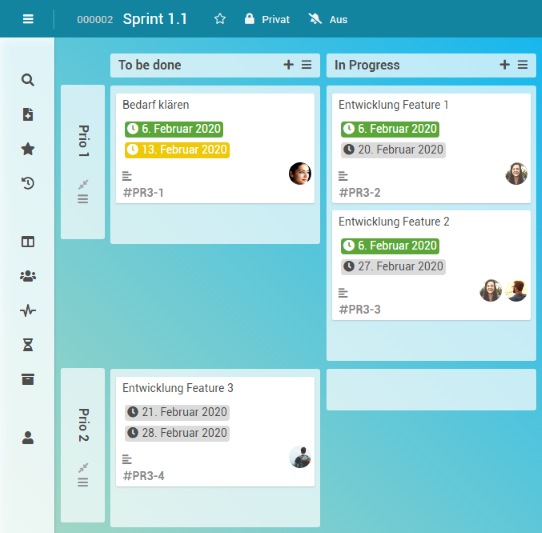

  • Ergebnis:

Aufgabe

  • Georg Hart möchte die festgelegten Aufgaben näher beschreiben sowie Anfangs- und Fälligkeitsdatum der Aufgaben festlegen.

Vorgehensweise

  • Die Karte Bedarf klären öffnen.

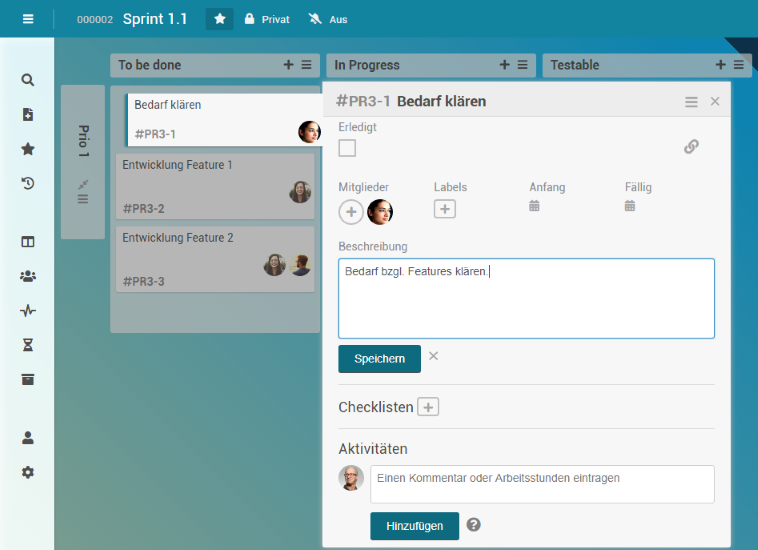

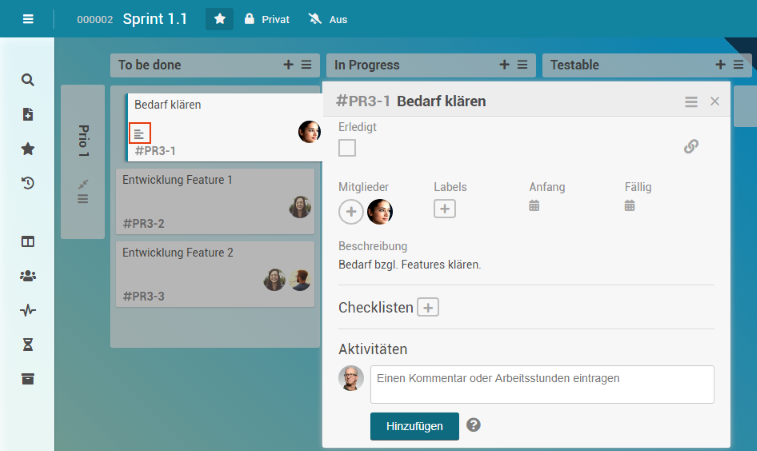

  • Im Feld Beschreibung die Aufgabe näher beschreiben.

  • Die Schaltfläche Speichern oder die Tastenkombination STRG + ENTER betätigen, um die Beschreibung zu speichern.

    • Das Symbol SymbolBeschreibung.png erscheint auf der Miniaturansicht der Karte. Es macht kenntlich, dass diese Karte über eine Beschreibung verfügt.

Vorgehensweise

  • Die Detailansicht der Karte Bedarf klären öffnen.

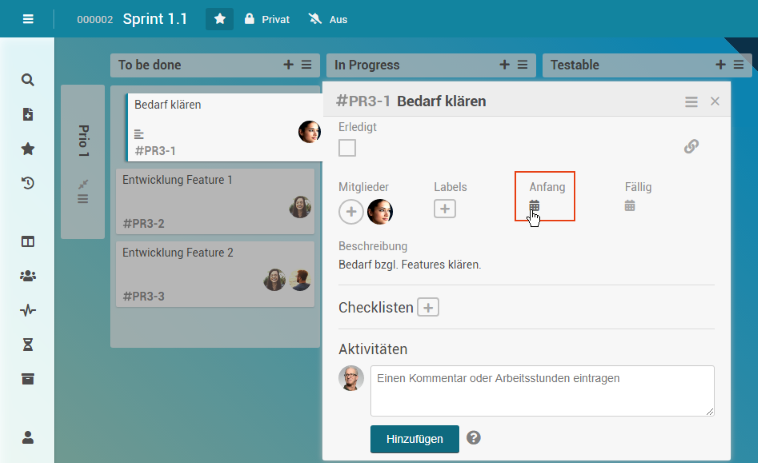

  • Das Symbol SymbolTermin.png  mit der Überschrift Anfang betätigen, um ein Anfangsdatum für die Aufgabe festzulegen.

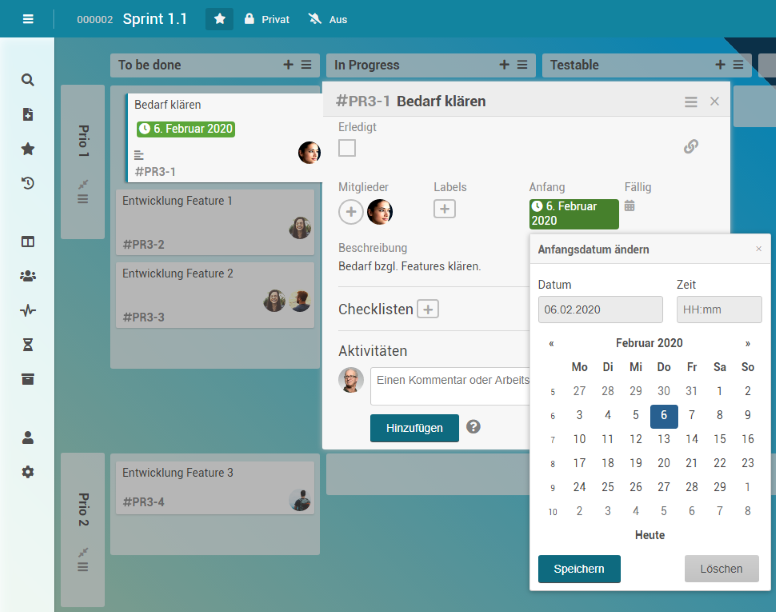

  • Die Dialogbox Anfangsdatum ändern öffnet sich.

    • Ein Anfangsdatum auswählen, z.B. das heutige Datum.

    • Speichern. Der gewählte Termin erscheint auch auf der Miniaturansicht der Karte.

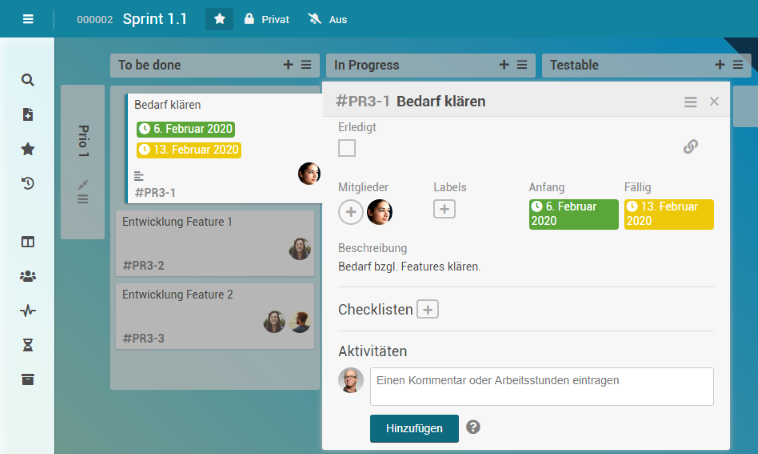

  • In der Detailansicht das Symbol SymbolTermin.png  mit der Überschrift Fällig betätigen, um ein Fälligkeitsdatum festzulegen.

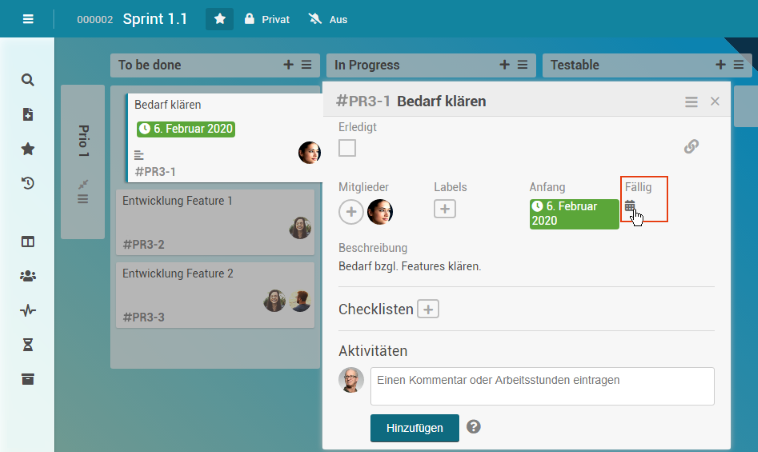

  • Die Dialogbox Fälligkeitsdatum ändern öffnet sich.

    • Ein Fälligkeitsdatum auswählen, z.B. heute in einer Woche.

    • Speichern.

  • Auf diese Weise auch zu den anderen Karten Beschreibungen und Termine hinzufügen.

  • Ergebnis:

  • Georg Hart hat damit die Vorbereitung des Vorgangs-Boards abgeschlossen.

  • Die Mitarbeiter können die Aufgaben einsehen und bearbeiten.

Siehe auch: Detaillierte Beschreibung aller Karten-Funktionen

PLANTA pulse: Aufgabenerledigung und Stundenerfassung

Aufgabe

  • Die Mitarbeiterin Daniela Müller möchte ihre Aufgaben im PLANTA pulse-Panel Dashboard einsehen.

Vorgehensweise

  • Entweder den Internet-Browser öffnen und die IP-Adresse des im Vorfeld eingerichteten PLANTA pulse-Systems eingeben.

  • Oder direkt aus dem pulse-Widget in PLANTA project durch Betätigen des App-Wechsel-Symbols

    zu PLANTA pulse wechseln und in der

    Home-Leiste

    auf Georg Harts Avatarbild klicken.

    • Den Eintrag Abmelden auswählen, um Georg Hart auszuloggen.

  • Mit Daniela Müllers Kürzel "r1" und dem Passwort "123456" einloggen.

  • Auf das Symbol ButtonDashboard.png Dashboard im Menü am linken Rand des Fensters klicken.

  • Das pulse-Panel Dashboard  öffnet sich.

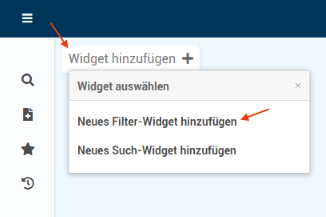

  • Die Schaltfläche Widget hinzufügen + betätigen und Neues Filter-Widget hinzufügen auswählen.

  • Aus der Listbox das Kriterium Meine offenen Aufgaben auswählen.

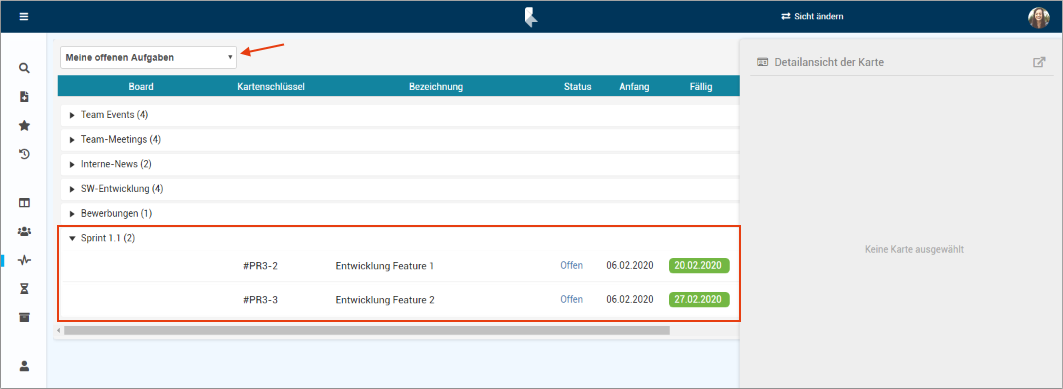

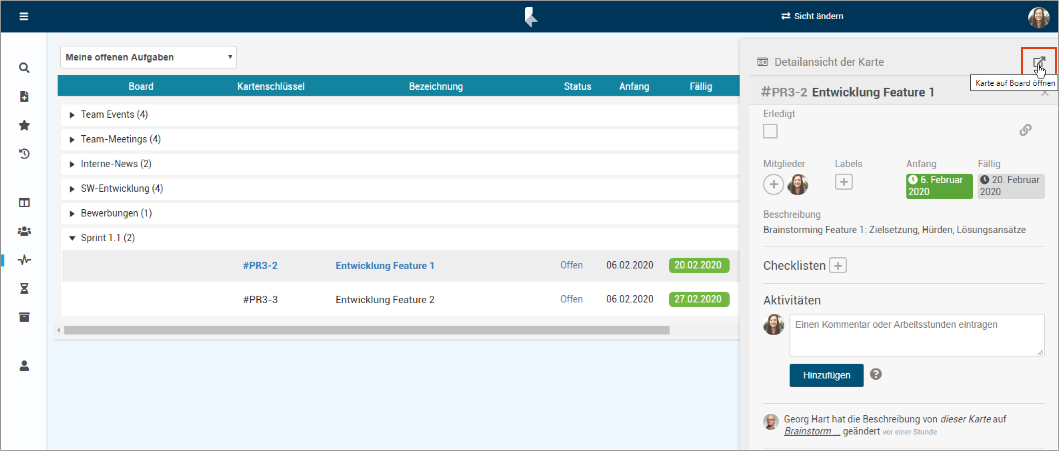

  • Eine Tabelle mit allen Karten, die offene Aufgaben von Daniela Müller enthalten, wird angelegt.

    • Im Tabellenabschnitt des Boards Sprint 1.1 werden die Aufgaben aufgelistet, die Daniela Müller zur Erledigung zugewiesen wurden.

  • Mit Klick auf die Bezeichnung Entwicklung Feature 1 öffnet sich die Detailansicht der entsprechenden Karte.

  • Daniela Müller möchte die Karte im entsprechenden Board öffnen und betätigt hierfür auf der Karte die Schaltfläche Karte auf Board öffnen.

Aufgabe

  • Daniela Müller beginnt mit der Erledigung ihrer Aufgaben. Sie verschiebt die Karten Entwicklung Feature 1 und Entwicklung Feature 2 in die Liste In Progress, um kenntlich zu machen, dass sie in Bearbeitung sind.

Vorgehensweise

  • Die Karte Entwicklung Feature 1 mittels Drag&Drop in die Liste In Progress ziehen.

  • Ebenso die Karte Entwicklung Feature 2 verschieben.

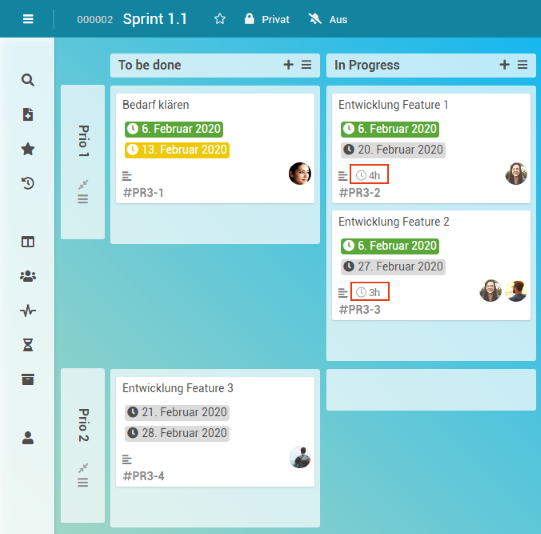

  • Ergebnis:

Aufgabe

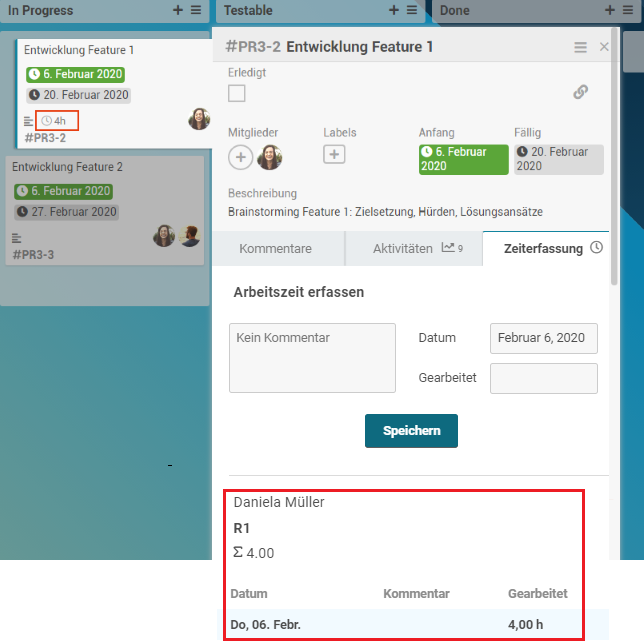

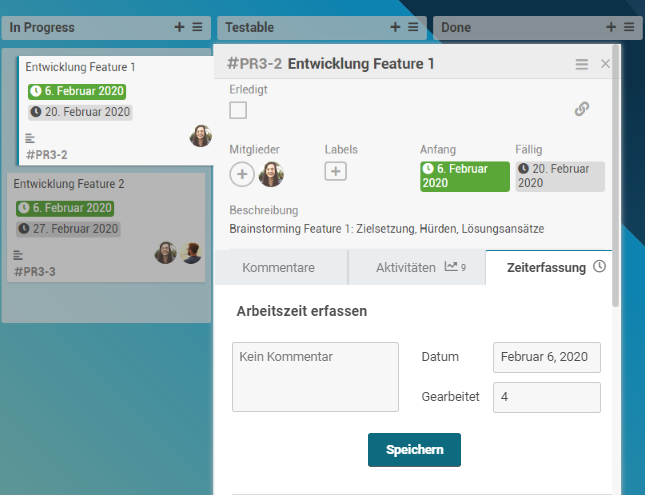

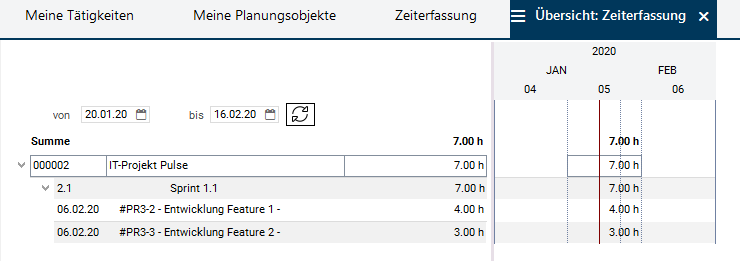

  • Daniela Müller möchte die Arbeitsstunden erfassen, die sie für diese Aufgaben bereits erbracht hat.

Informationen

  • Board-Mitglieder können ihre geleisteten Stunden direkt auf den jeweiligen Karten erfassen.

    • Werden in PLANTA pulse Arbeitszeiten erfasst, erfolgt automatisch eine Synchronisation der Daten mit PLANTA project. Dort werden im entsprechenden Projektvorgang für die entsprechende Ressourcenzuordnung Belastungsdatensätze angelegt.

Vorgehensweise

  • Auf die Karte Entwicklung Feature 1 klicken, um ihre Detailansicht zu öffnen.

  • Im Bereich Zeiterfassung die Anzahl der Arbeitsstunden im Feld Gearbeitet eintragen, z.B. "4".

  • Die Schaltfläche Speichern betätigen.

  • Ergebnis: Ihre erfassten Stunden werden Daniela Müller auf der Miniaturansicht und im Aktivitätenverlauf der Karte angezeigt.

  • Auf dieselbe Weise auch auf der Karte Entwicklung Feature 2 Stunden erfassen, z.B. "3 h".

Hinweis

  • Karten, auf denen Stunden erfasst wurden, können nicht mehr gelöscht werden. Sie können nur durch Archivieren von einem Board entfernt werden.

Details

  • Die erfassten Stunden erscheinen auch im PLANTA pulse-Panel Zeiterfassung von Daniela Müller, welches über das Symbol

     in der Menüleiste aufgerufen werden kann.

    • Das Panel gibt einen Überblick über die in PLANTA pulse erfolgte Zeiterfassung des Benutzers. Hier werden alle Karten aufgelistet, denen Daniel Müller zugeordnet ist, sofern die Karten über ein Fälligkeitsdatum verfügen oder Arbeitsstunden auf ihnen erfasst wurden.

Aufgabe

  • Daniela Müller hat die Aufgabe Entwicklung Feature 1 abgeschlossen und möchte die entsprechende Karte als erledigt kennzeichnen.

Vorgehensweise

  • Auf die Karte Entwicklung Feature 1 klicken, um ihre Detailansicht zu öffnen.

  • Die Checkbox Erledigt aktivieren.

  • Ergebnis: Die Checkbox hat sich in einen großen grünen Haken verwandelt und die Anfangs- und Fälligkeitsdaten wurden ausgegraut.

PLANTA project: Fortschrittsüberwachung

Aufgabe

  • Der Manager Georg Hart möchte die vom Projektteam erfassten Arbeitsstunden in PLANTA project einsehen, um den Arbeitsfortschritt des Vorgangs Sprint 1.1 beurteilen zu können.

Vorgehensweise

  • Zu PLANTA project wechseln.

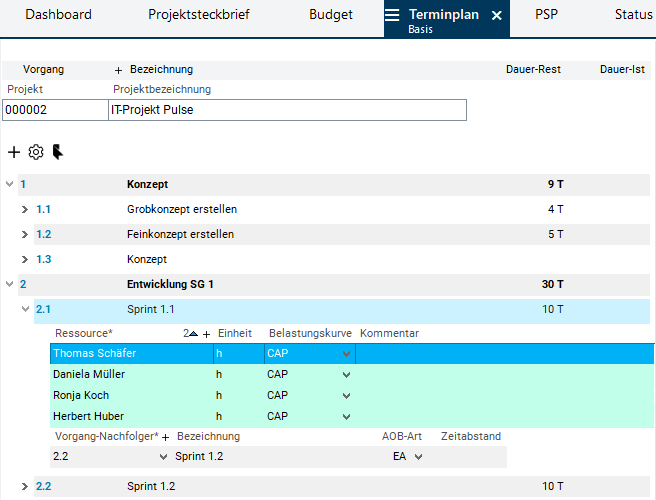

  • Das Modul Terminplan des Projekts IT-Projekt Pulse öffnen und die Schaltfläche calculate_schedule.png Terminplan berechnen betätigen.

  • Die insgesamt 7 Arbeitsstunden, die Daniela Müller in PLANTA pulse im Board Sprint 1.1 auf den ihr zugewiesenen Karten erfasst hat, werden nun in PLANTA project angezeigt.

  • In der Zeile des Vorgangs Sprint 1.1 wird zudem eine statistische Angabe zu den Karten des Boards angezeigt, die sowohl die gesamte Anzahl der Board-Karten (zweite Zahl) als auch die Anzahl der noch offenen (erste Zahl) beinhaltet.

  • Durch Betätigen des Links auf der ID des Vorgangs kann Georg Hart zu dem Vorgangsdatenblatt wechseln, in dem sowohl vollständige statistische Angaben zu den Board-Karten erhalten sind als auch ein pulse-Widget mit der pulse-Sicht des Boards, in dem weitere Angaben zu Karten überprüft werden können oder die Karten bearbeitet werden können, auch ohne in die pulse-App wechseln zu müssen.

  • Möchte Georg Hart genauere Angaben zu Stundenrückmeldungen bekommen, z.B. auf welche Karten wieviel Stunden erfasst wurden, kann er das im Modul Fortschritt (aufrufbar aus dem Zwischenmodul Weitere... ) überprüfen.

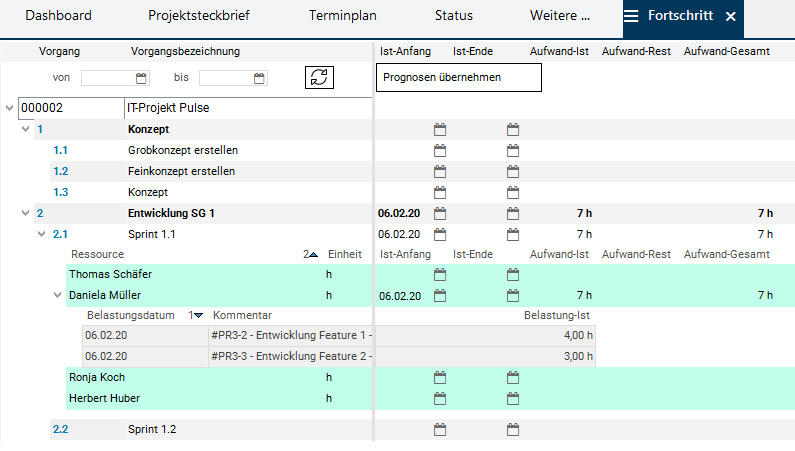

  • Hier den Vorgangsdatensatz Sprint 1.1 und den Ressourcendatensatz von Daniela Müller aufklappen.

    • Die in PLANTA pulse von Daniela Müller erfassten einzelnen Stunden-Datensätze werden angezeigt.

    • Der Schlüssel und die Bezeichnung der Karten, auf die Daniela Müller zurückgemeldet hat, werden automatisch in das Kommentarfeld eingetragen.

Hinweis

  • Die in PLANTA pulse erfassten Stunden werden auch automatisch in die Zeiterfassungsmodule des entsprechenden Mitarbeiters in PLANTA project übernommen, z.B. in die Module Zeiterfassung und Übersicht: Zeiterfassung.
