Erstanwender sollen die Art und Weise kennenlernen, wie PLANTA project und Jira gemeinsam genutzt werden können, um das klassische Projektmanagement mit dem agilen zu verbinden.

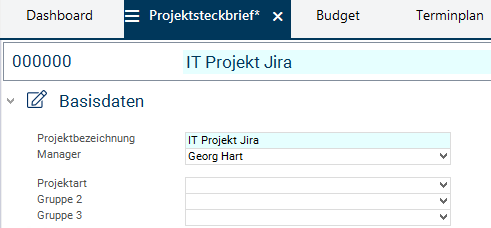

Georg Hart wird automatisch in das Feld Manager eingetragen. Da er der verantwortliche Projektmanager des neuen Projekts sein soll, den Eintrag nicht verändern.
Die Checkbox des Ressourceneintrags Daniela Müller aktivieren.
Die Schaltfläche Ausgewählte zuordnen betätigen.
Speichern.

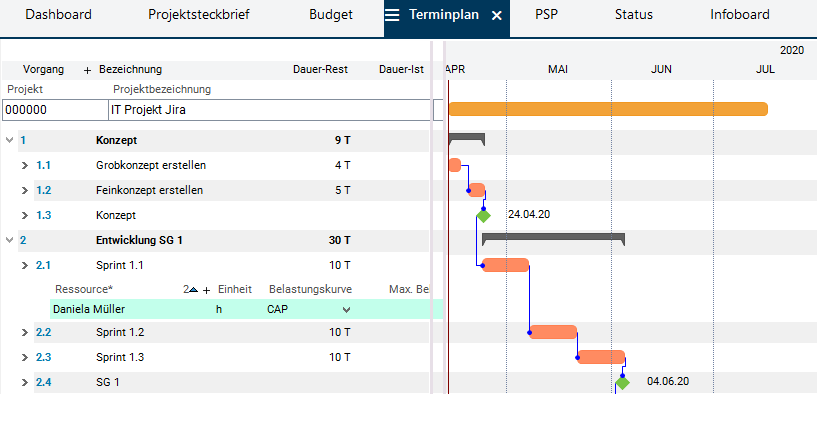

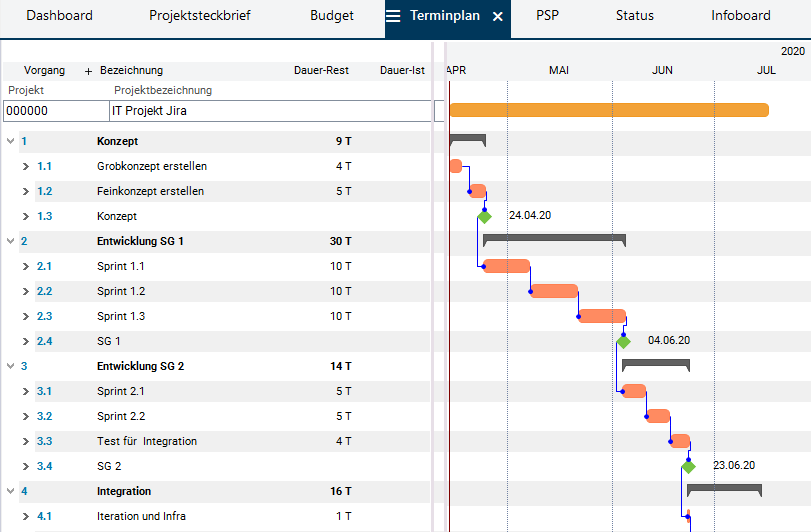

Die grobe Planung in PLANTA project ist abgeschlossen. Georg Hart möchte nun das Projekt und den Projektvorgang Sprint 1.1 mit Jira synchronisieren, damit die agile Detailplanung beginnen kann.
Damit das Projekt mit einem Fremdsystem wie Jira verbunden werden kann, muss es zur Bearbeitung freigegeben worden sein.
Außerdem muss die fachliche ID des Projekts den ID-Regeln von Jira entsprechen, d.h. die fachliche ID des Projekts muss mit einem Buchstaben beginnen, gefolgt von einem oder mehreren Buchstaben oder Ziffern. Erlaubt sind 10 Zeichen. Sonderzeichen sind nicht erlaubt.
Im Modul Projektsteckbrief von IT-Projekt Jira im Kopfbereich auf die Schaltfläche Fachliche ID ändern klicken.
Die Abfrage Wollen Sie die fachliche ID wirklich systemweit ändern? mit Ja bestätigen.

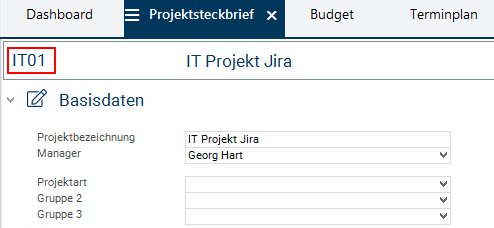

Eine neue fachliche ID vergeben (z. B. IT01).
Speichern. Die fachliche ID entspricht nun den ID-Regeln von Jira.

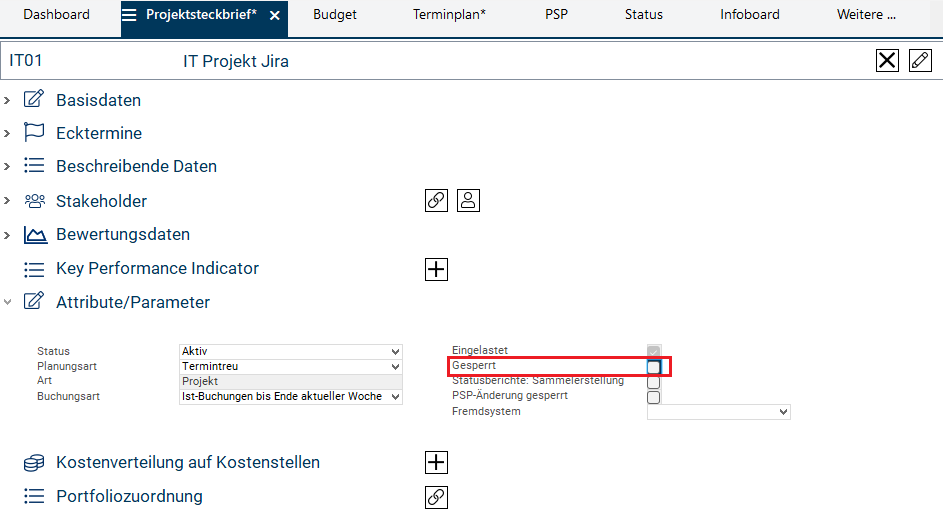

Im Bereich Attribute/Parameter die Checkbox Gesperrt deaktivieren.
Speichern. Das Projekt ist nun zur Bearbeitung freigegeben.

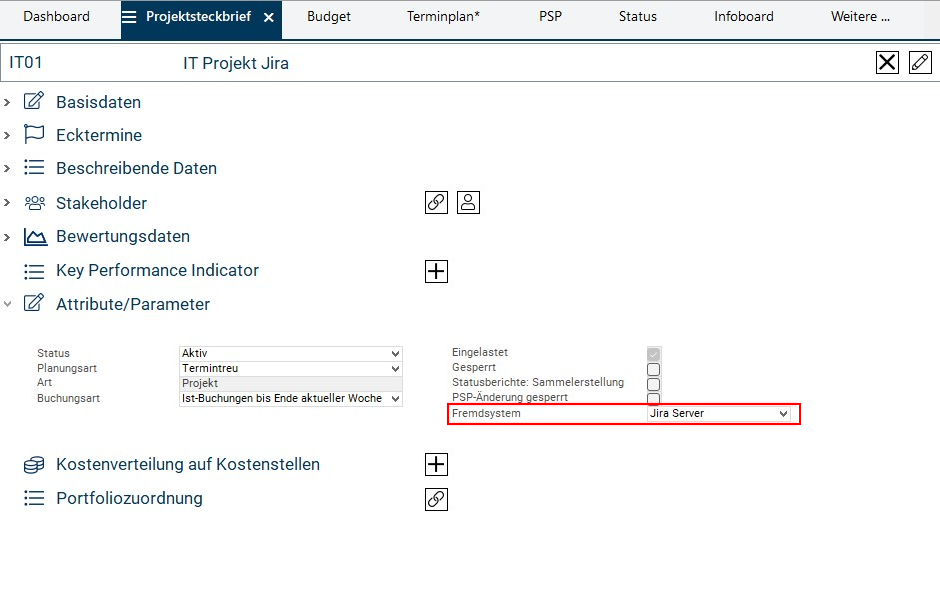

Aus der Listbox Fremdsystem den Eintrag "Jira Server" auswählen.
Speichern. Jira ist dem Projekt nun als Fremdsystem zugewiesen und das Projekt ist mit dem Jira-System synchronisiert, d.h. in Jira ist nun das gleiche Projekt angelegt worden.
Die grobe Planung in PLANTA project ist abgeschlossen und das Projekt IT-Projekt Jira ist bereits mit Jira synchronisiert. Georg Hart möchte nun den Projektvorgang Sprint 1.1 ebenfalls mi Jira synchronisieren, damit die agile Detailplanung beginnen kann.

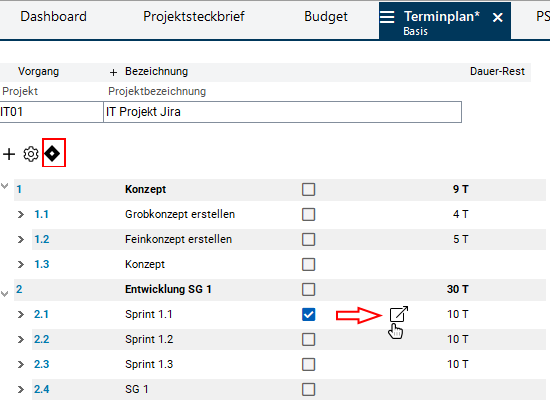

Das Modul Terminplan öffnen und das Jira-Symbol im Schaltflächenbereich betätigen. Dadurch wird die Spalte Jira mit den Checkboxen für die Auswahl der Vorgänge für die Synchronisierung aktiviert.
Die Checkbox für den Vorgang Sprint 1.1 aktivieren und speichern. Das löst die Synchronisierung des Vorgangs mit Jira aus.
Neben der aktivierten Checkbox erscheint ein App-Wechsel-Symbol zum Wechseln zu Jira-System.
Alle weiteren Änderungen an diesem Vorgang werden nach Speichern ebenfalls automatisch an Jira übermittelt. Umgekehrt ist es genauso: werden in Jira Daten geändert, die für Project-System relevant sind, werden sie automatisch mit PLANTA project synchronisiert.

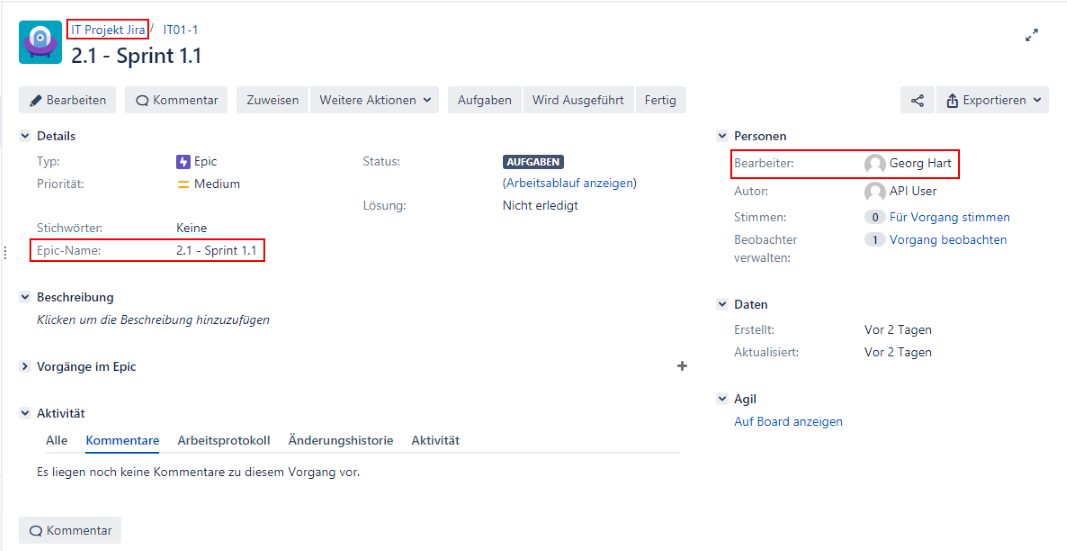

Ist Georg Hart noch nicht in Jira angemeldet, erscheint die Nachricht Es wurden keine entsprechenden Vorgänge gefunden. Nach erfolgreicher Anmeldung wird das neu angelegte Epic angezeigt.

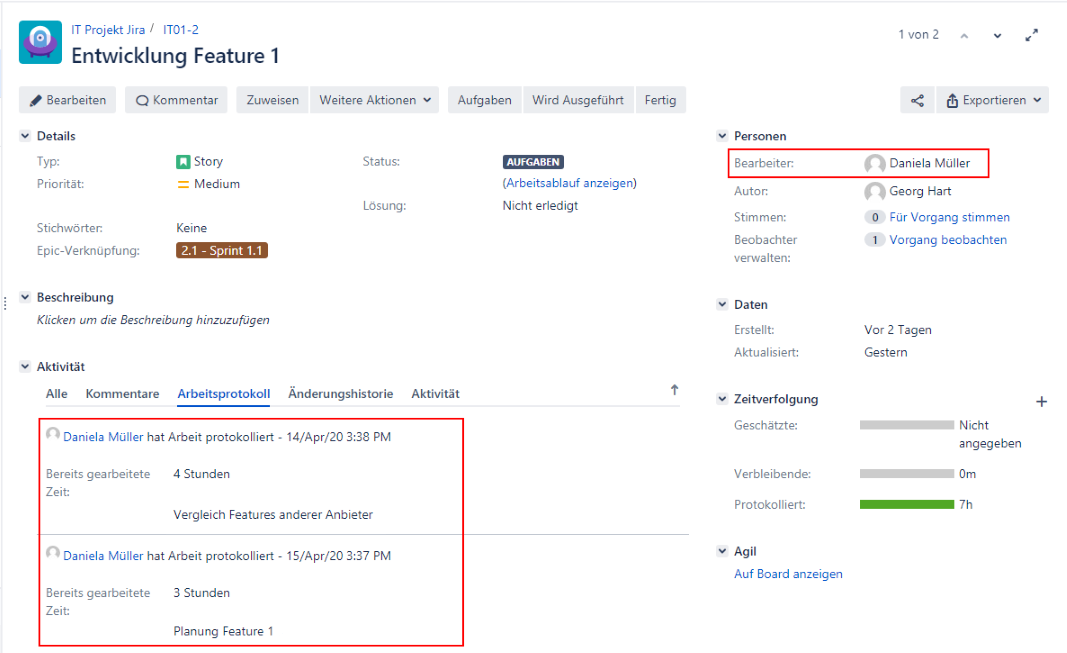

Georg Hart möchte das Epic in kleine Aufgaben - in Jira "Stories" genannt - untergliedern und diese den Personen zuteilen, die den jeweiligen Vorgangsressourcen in PLANTA project entsprechen.

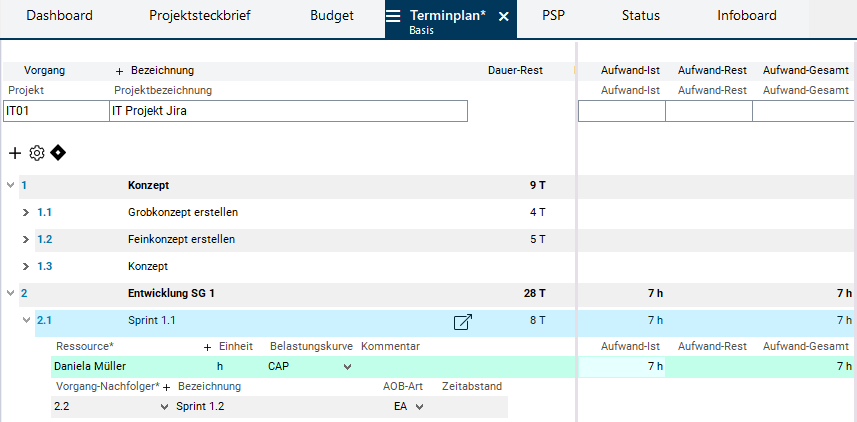

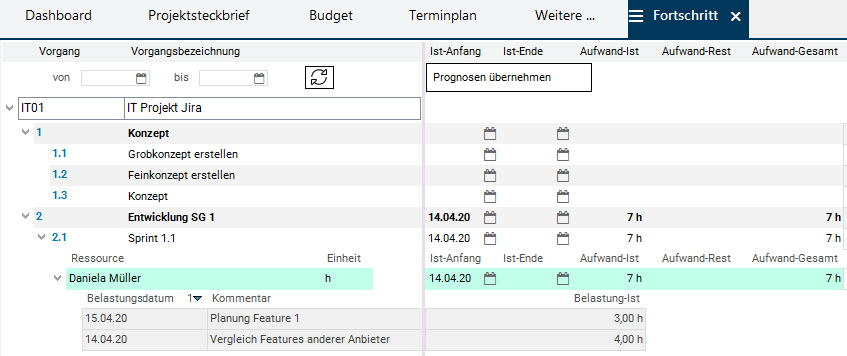

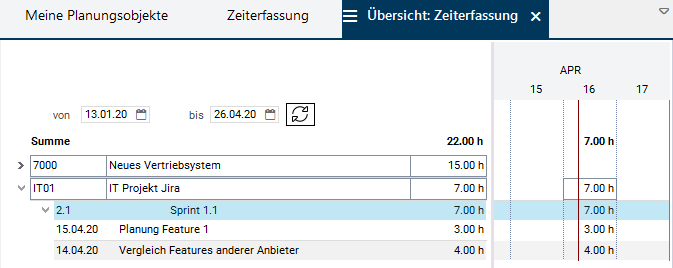

Der Manager Georg Hart möchte die vom Projektteam erfassten Arbeitsstunden in PLANTA project einsehen, um den Arbeitsfortschritt des Vorgangs Sprint 1.1 beurteilen zu können.
Die in Jira erfassten Stunden werden auch automatisch in die Zeiterfassungsmodule des rückmeldenden Mitarbeiters in PLANTA project übernommen, z.B. in die Module Zeiterfassung und Übersicht: Zeiterfassung.
